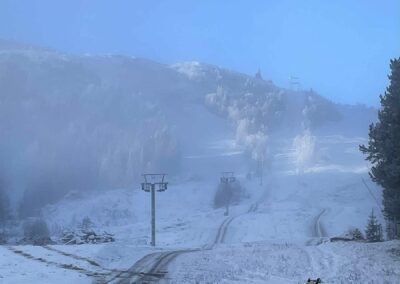

Som Valsfjell er denne siden også under ombygging og utvikling. Vi vil utvikle og oppdatere «dagboka» vår med ny informasjon fortløpende, og håper du vil følge med.
Vi ser fram til å åpne Valsfjellet igjen for våre skigjester i sesongen 2025/26. Offisiell sesongstart blir 20. desember 2025, og med ny t-krokheis vil Valsfjell være åpent hver dag i sesongen til og med påsken 2026!

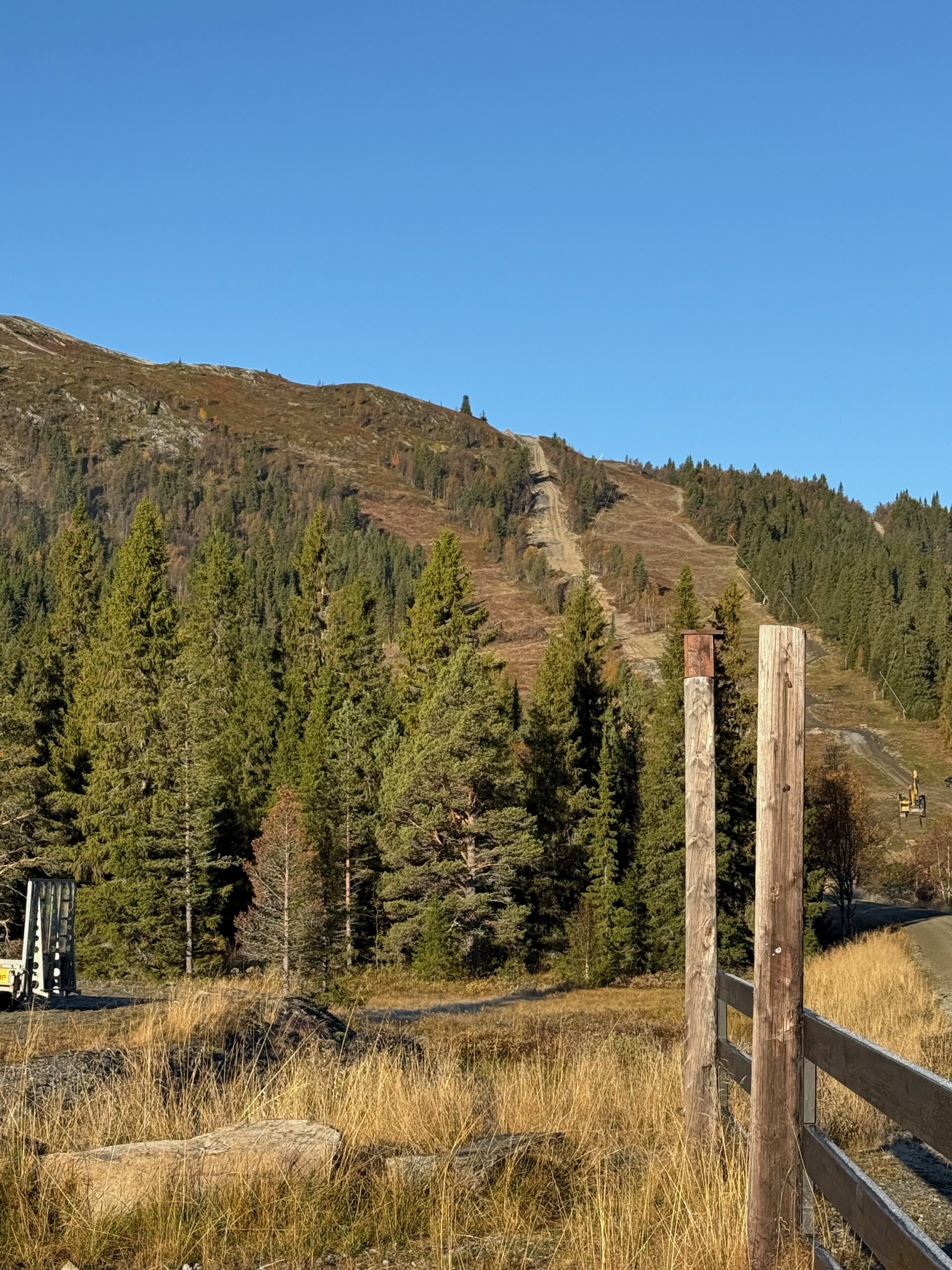

Ta gjerne en tur i området for å se på arbeidet som foregår, men husk at dette er et anleggsområde, og at all ferdsel må skje med aktsomhet for både egen og andres sikkerhet.

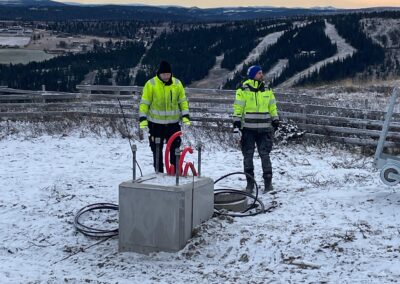

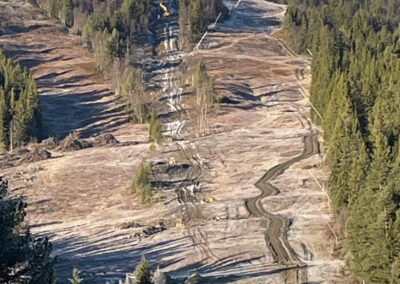

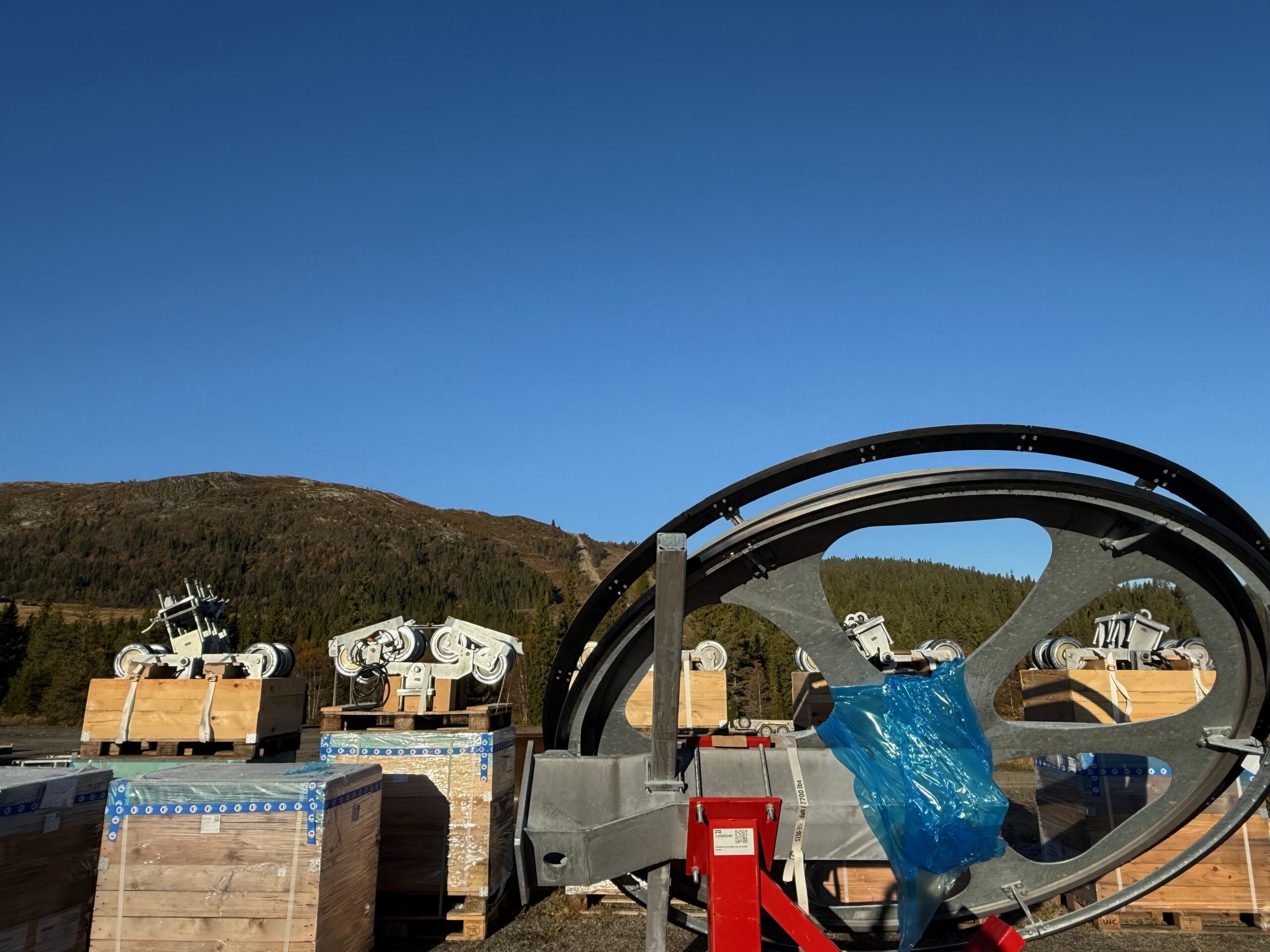

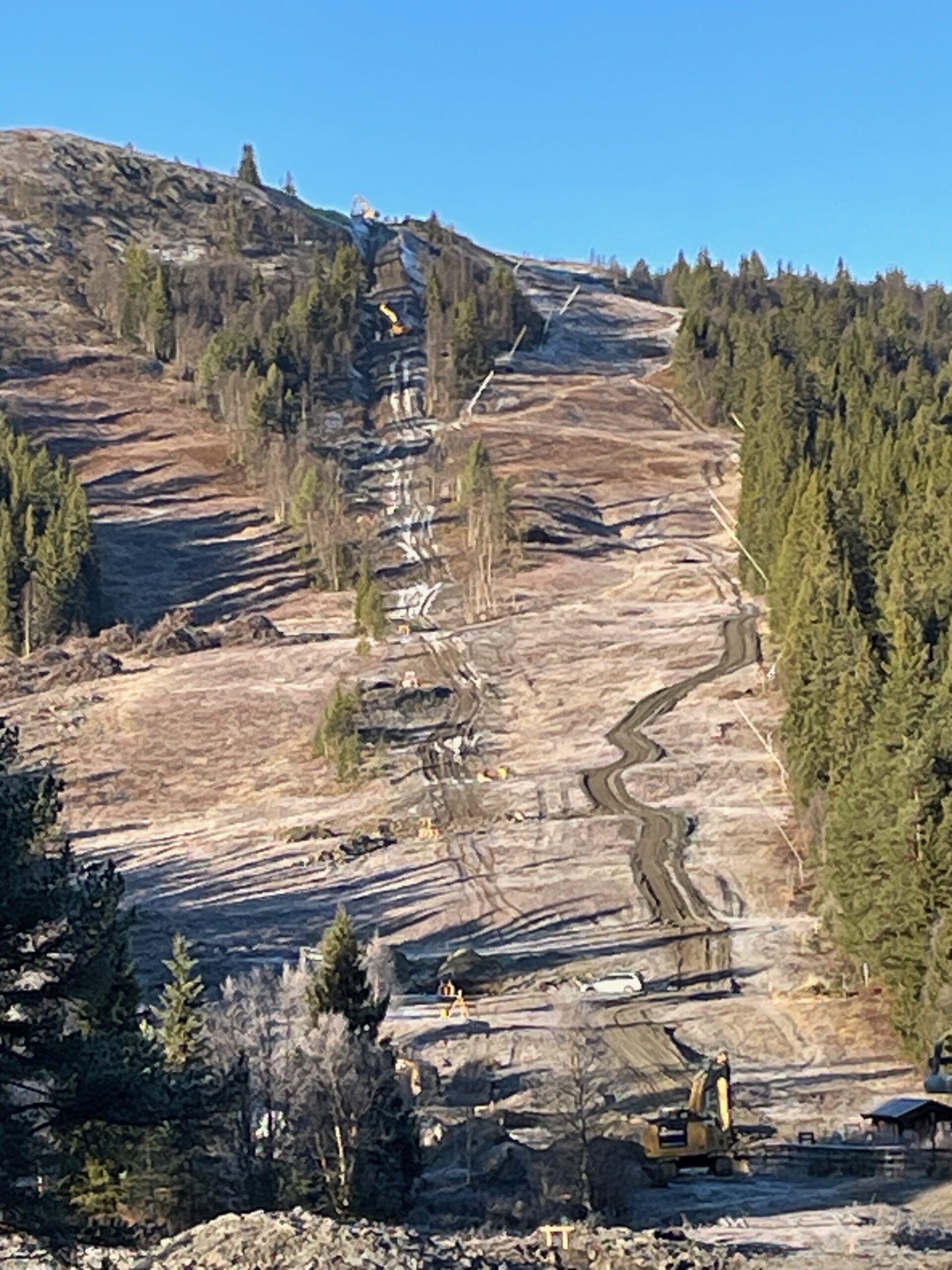

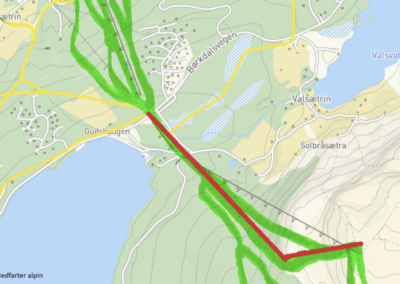

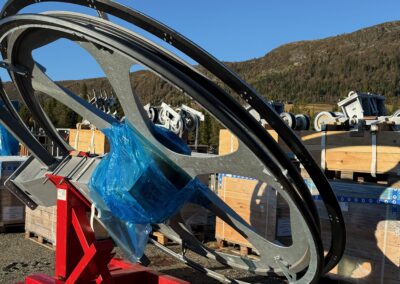

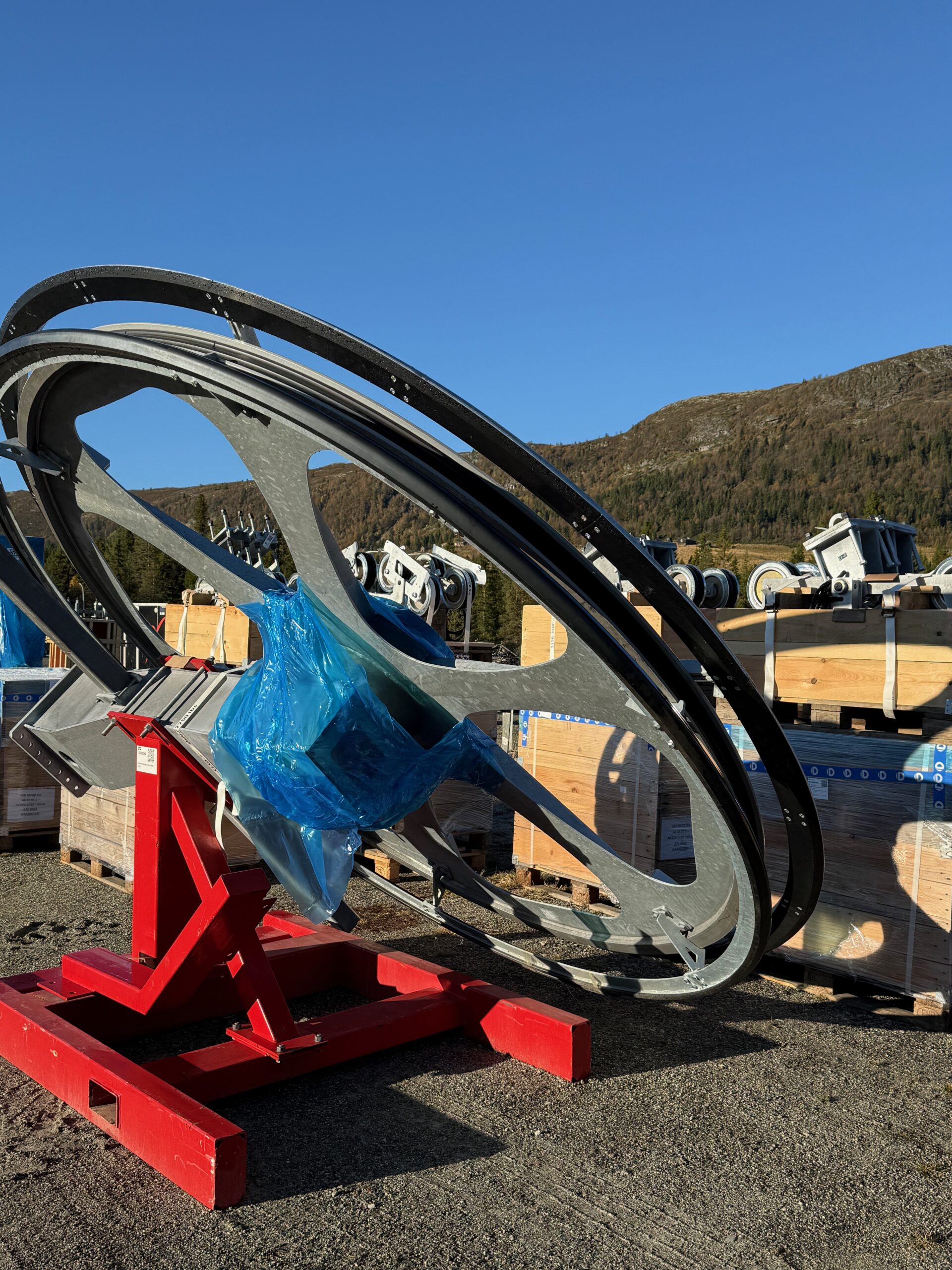

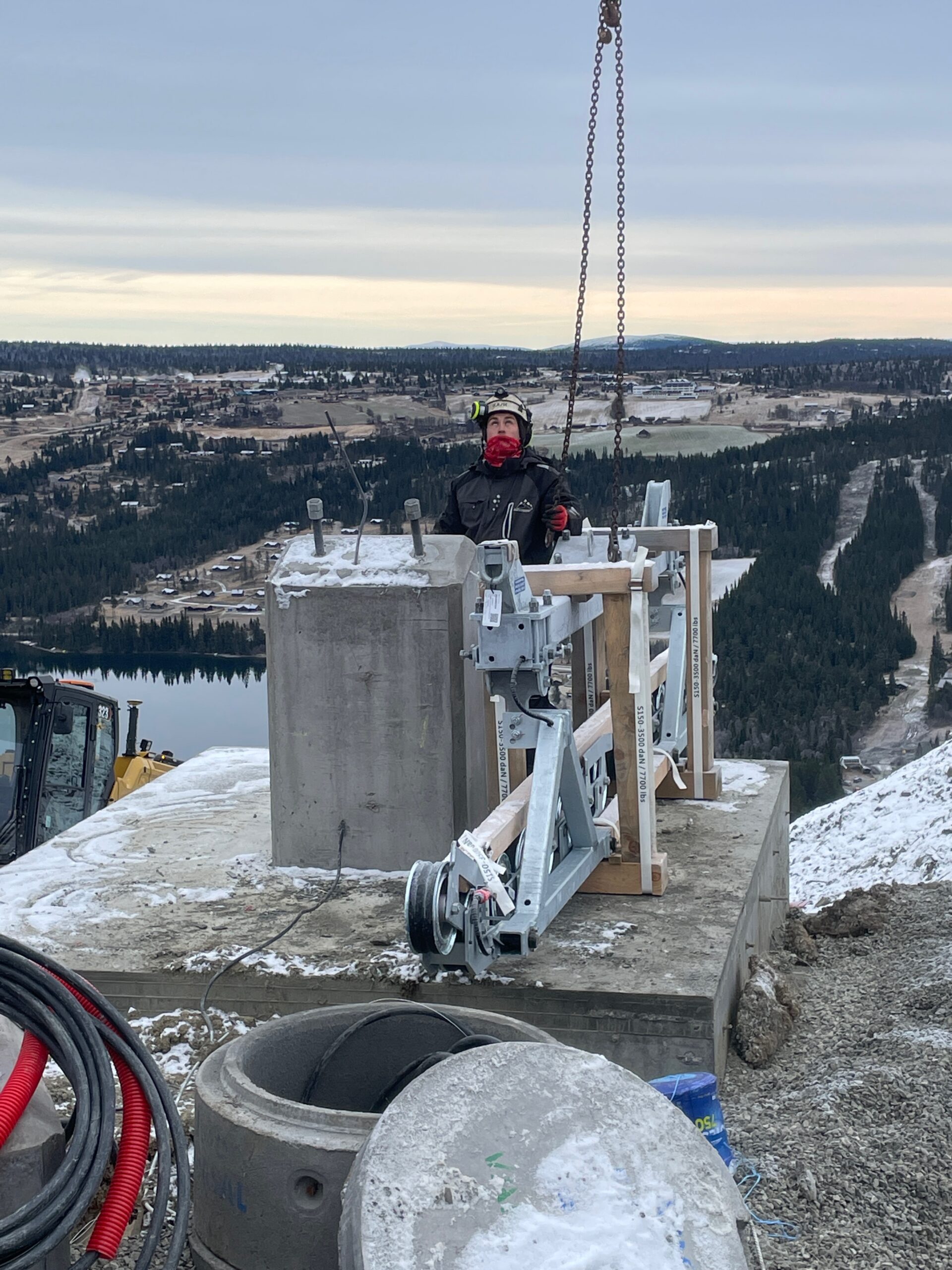

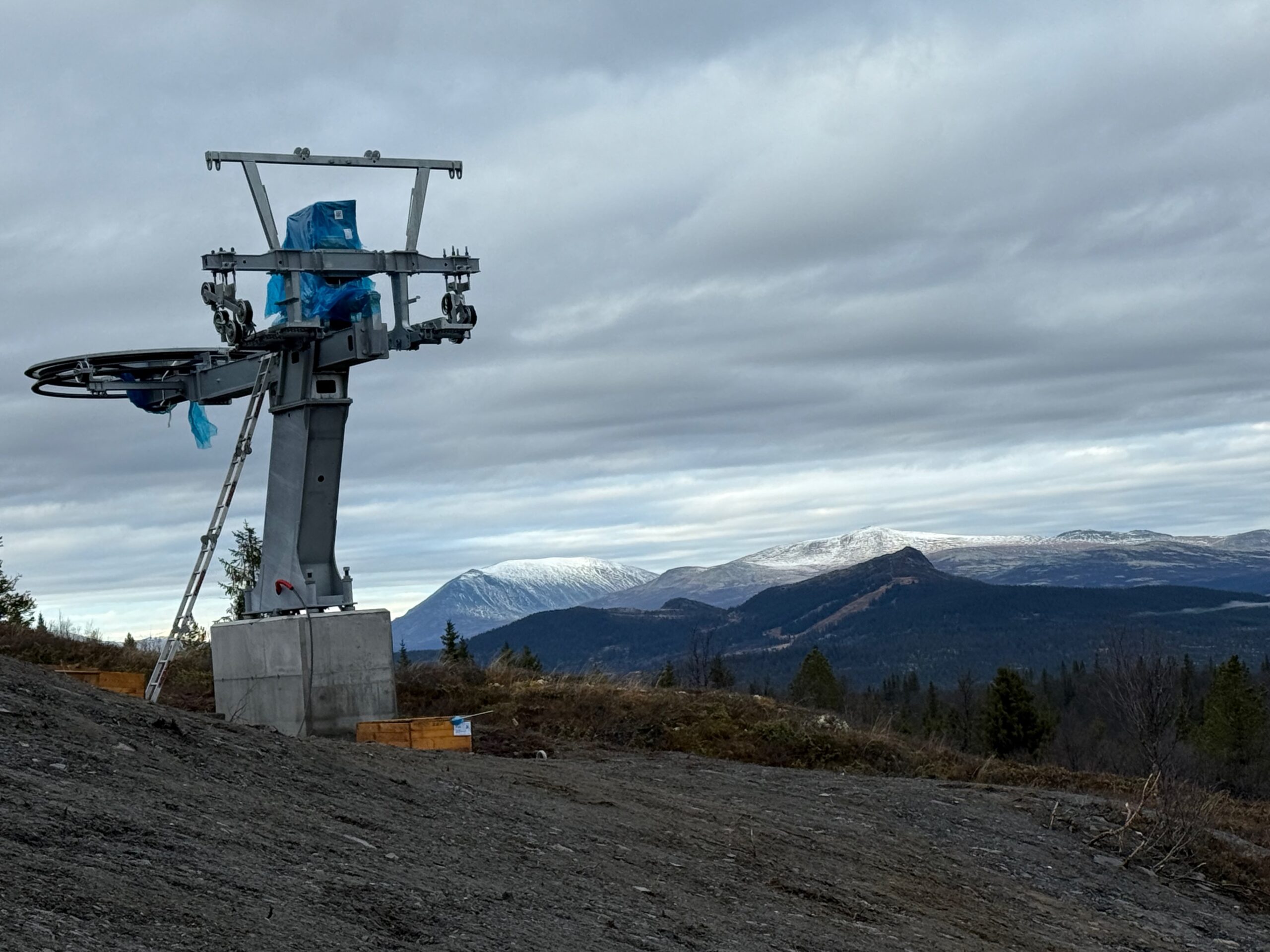

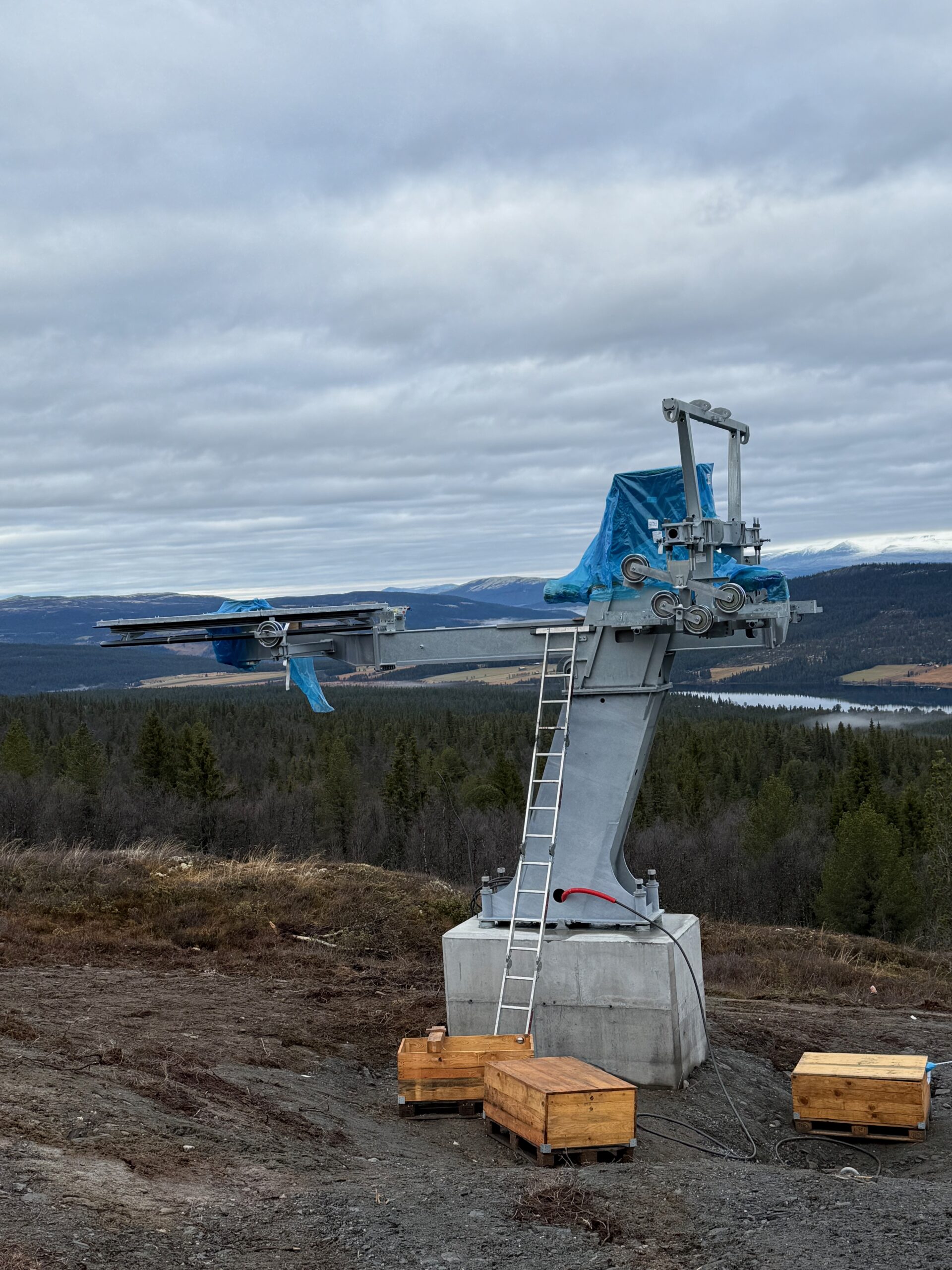

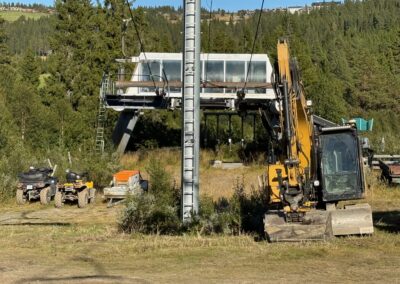

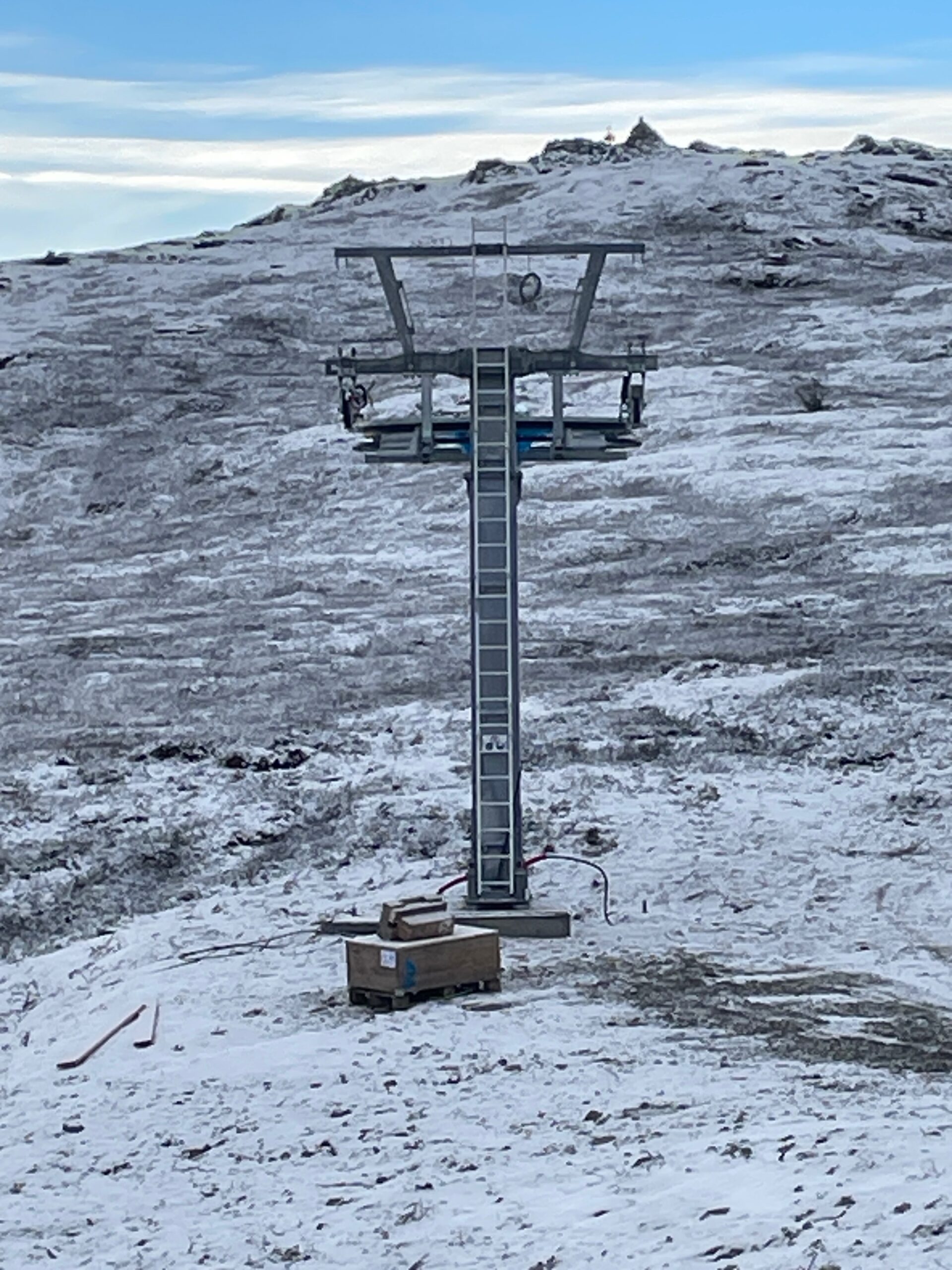

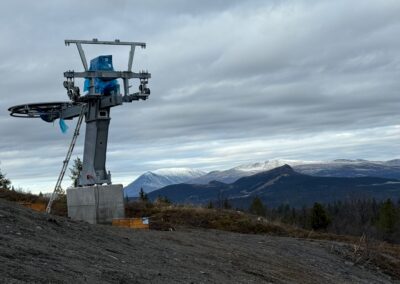

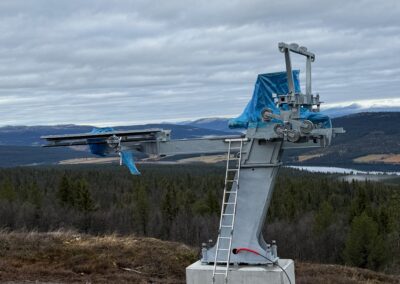

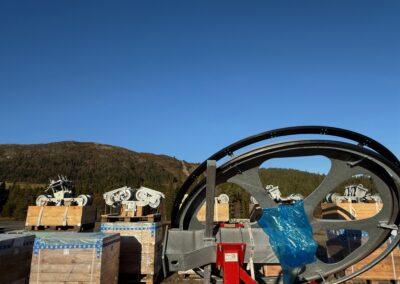

Klare for wirearbeid! Montering og trasé ferdigstilt

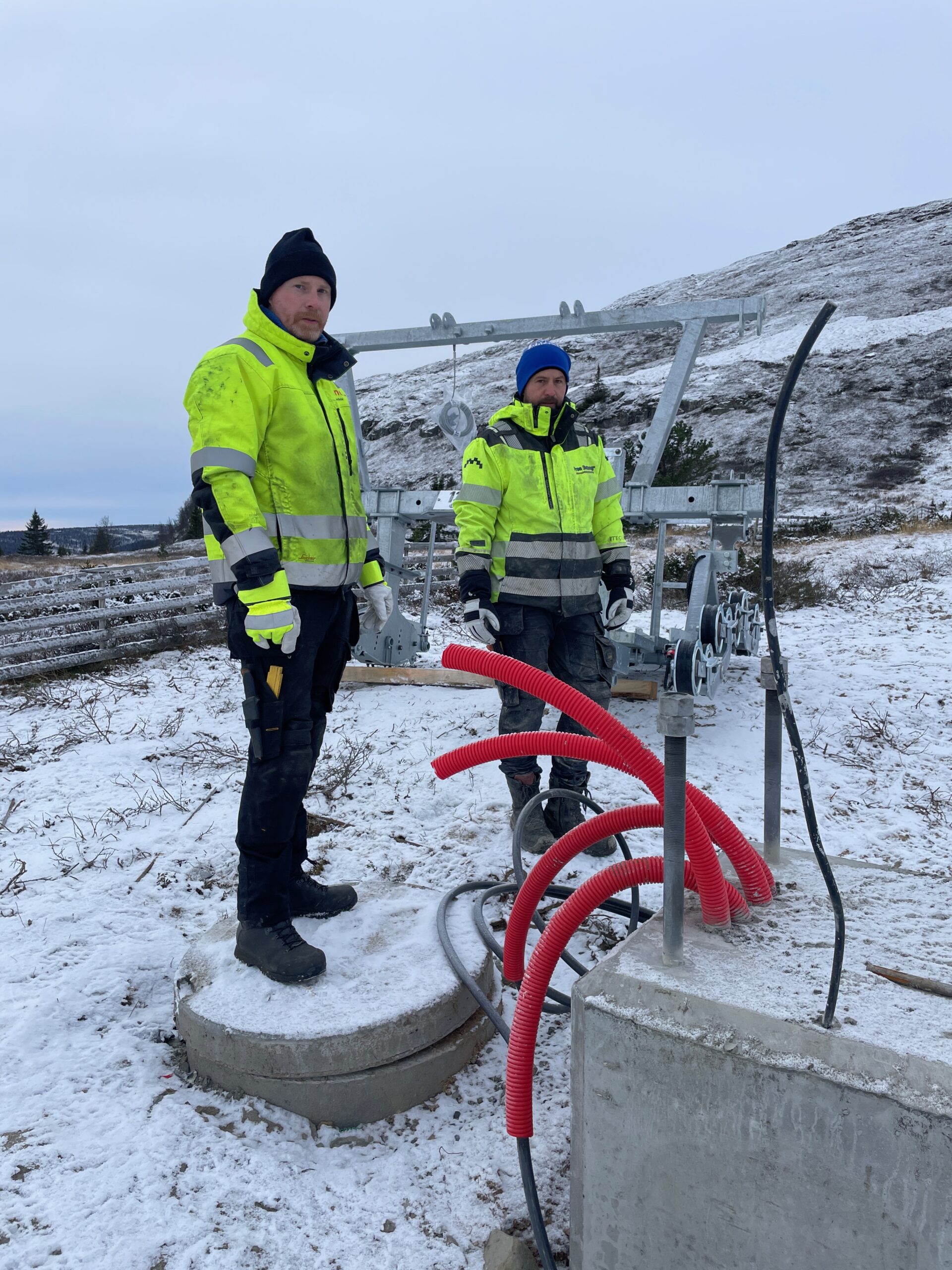

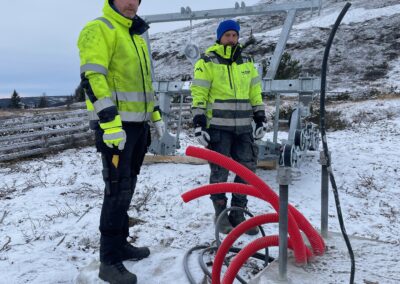

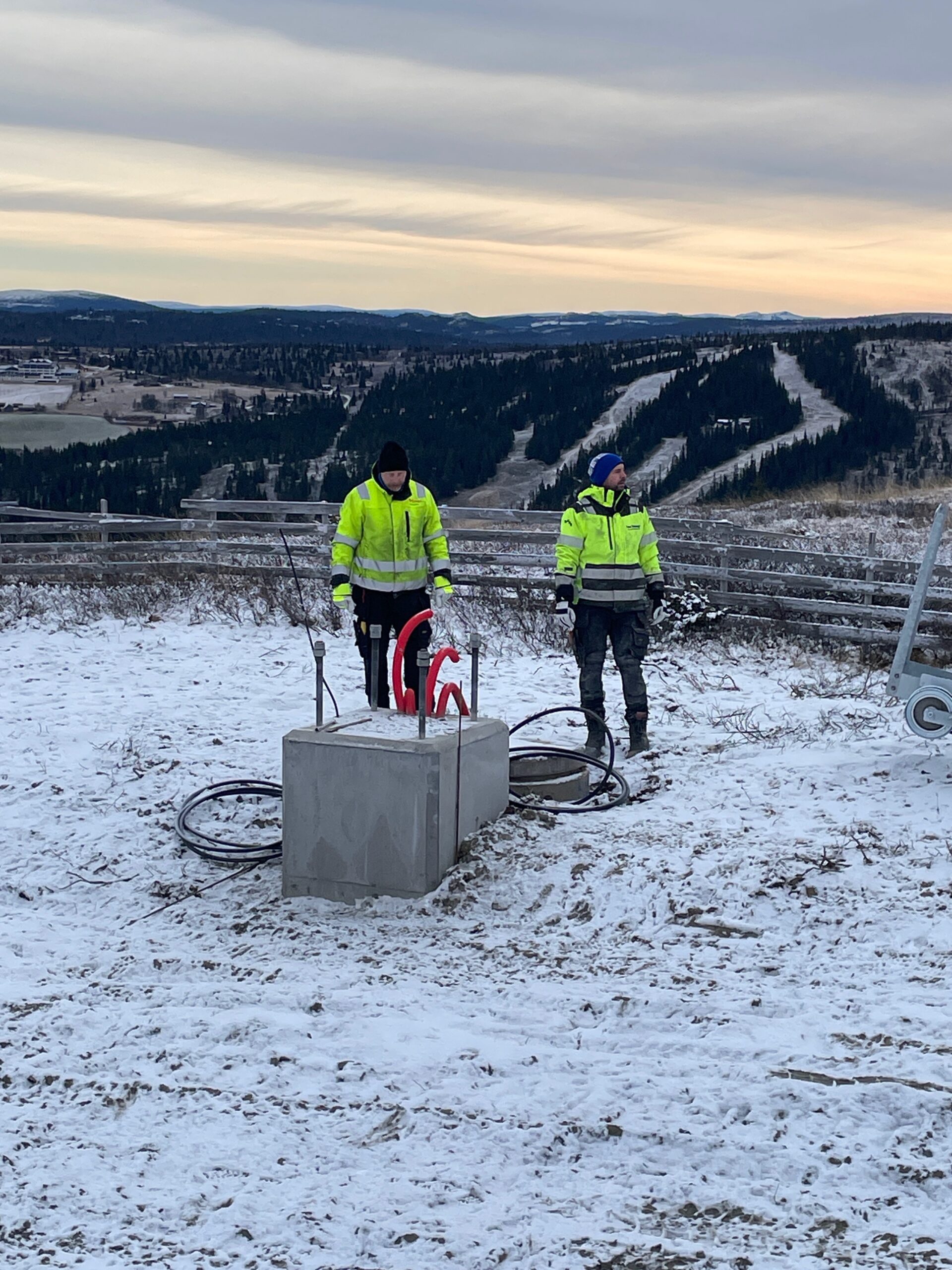

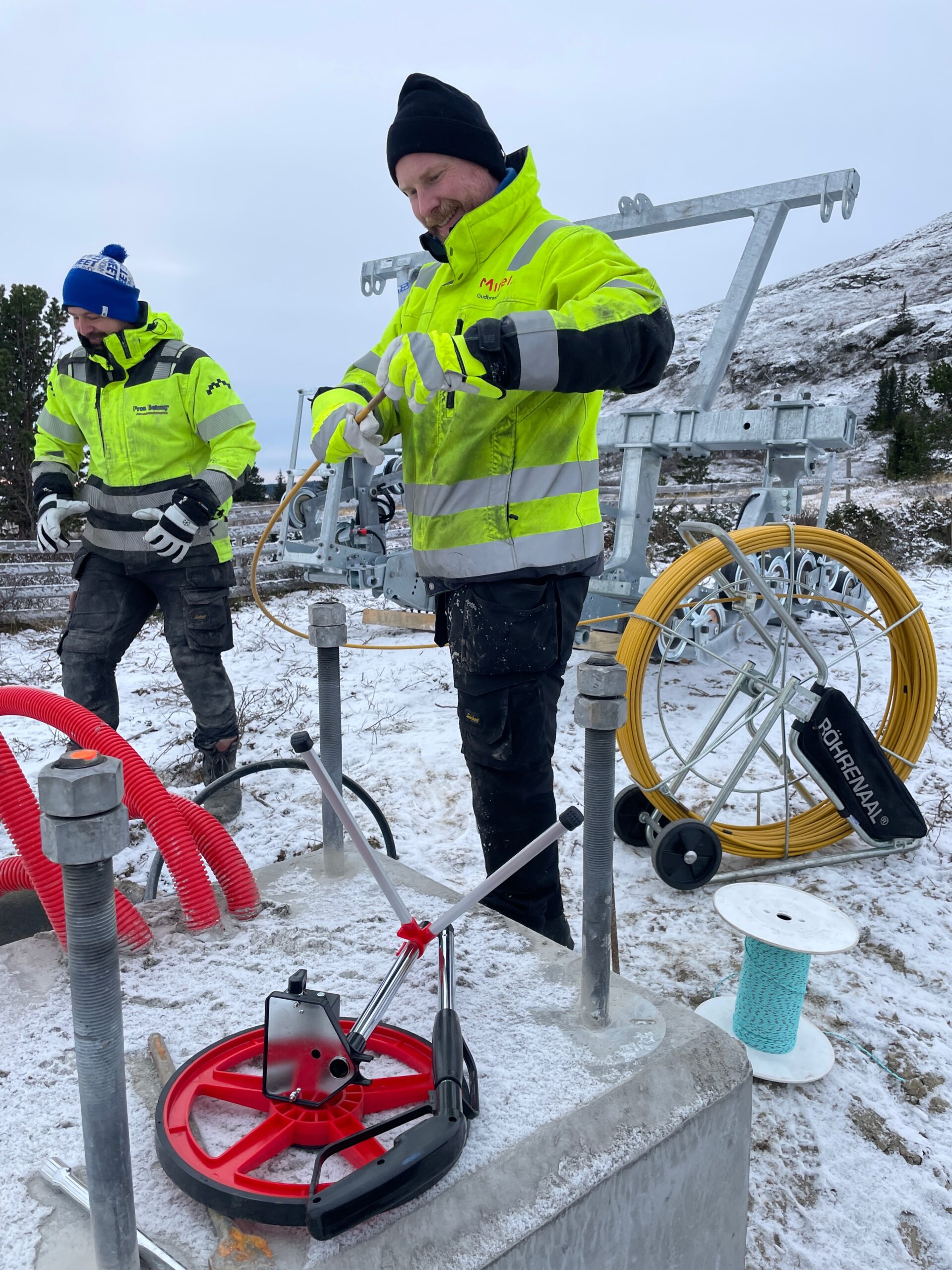

Alle master er nå ferdig montert og justert. Heistraseen er ferdig arrondert hele veien fra topp til bunn. Wiretrekking har startet, og forberedelser til spleising er i gang.

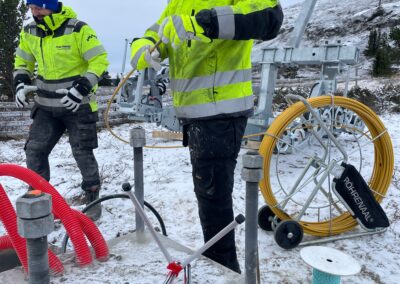

I tillegg er el-arbeidene godt inne i sluttfasen.
Planen om testkjøring i uke 48 står ved lag, og alt arbeid ligger på planen.

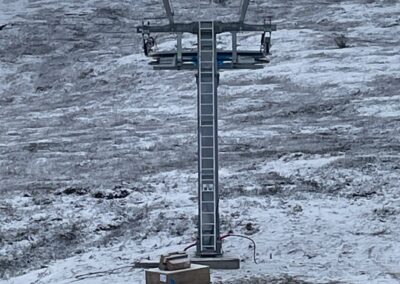

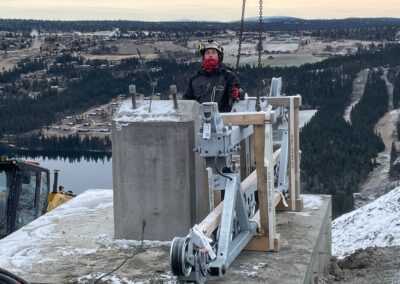

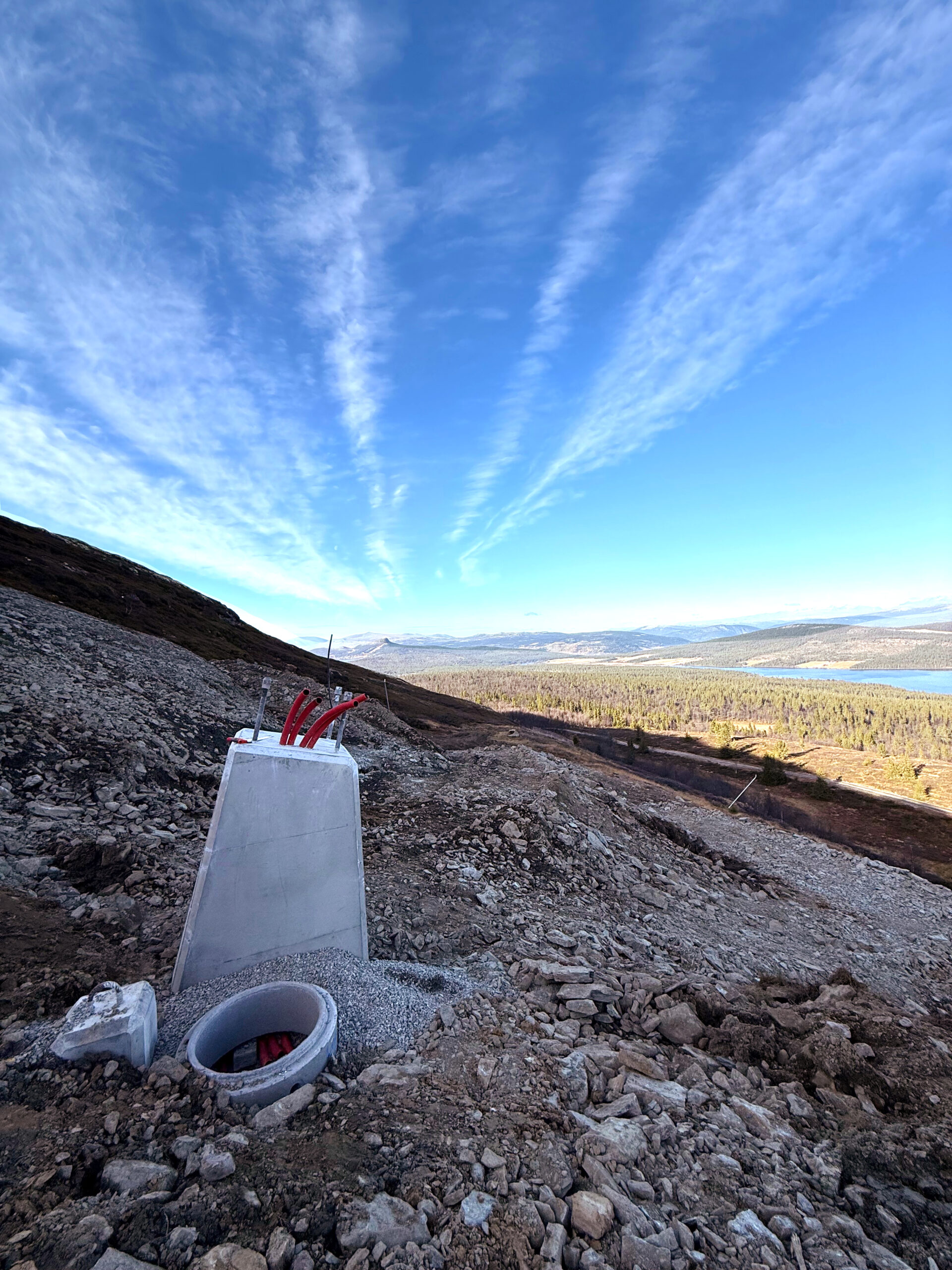

Master på plass og grunnarbeidene fullført

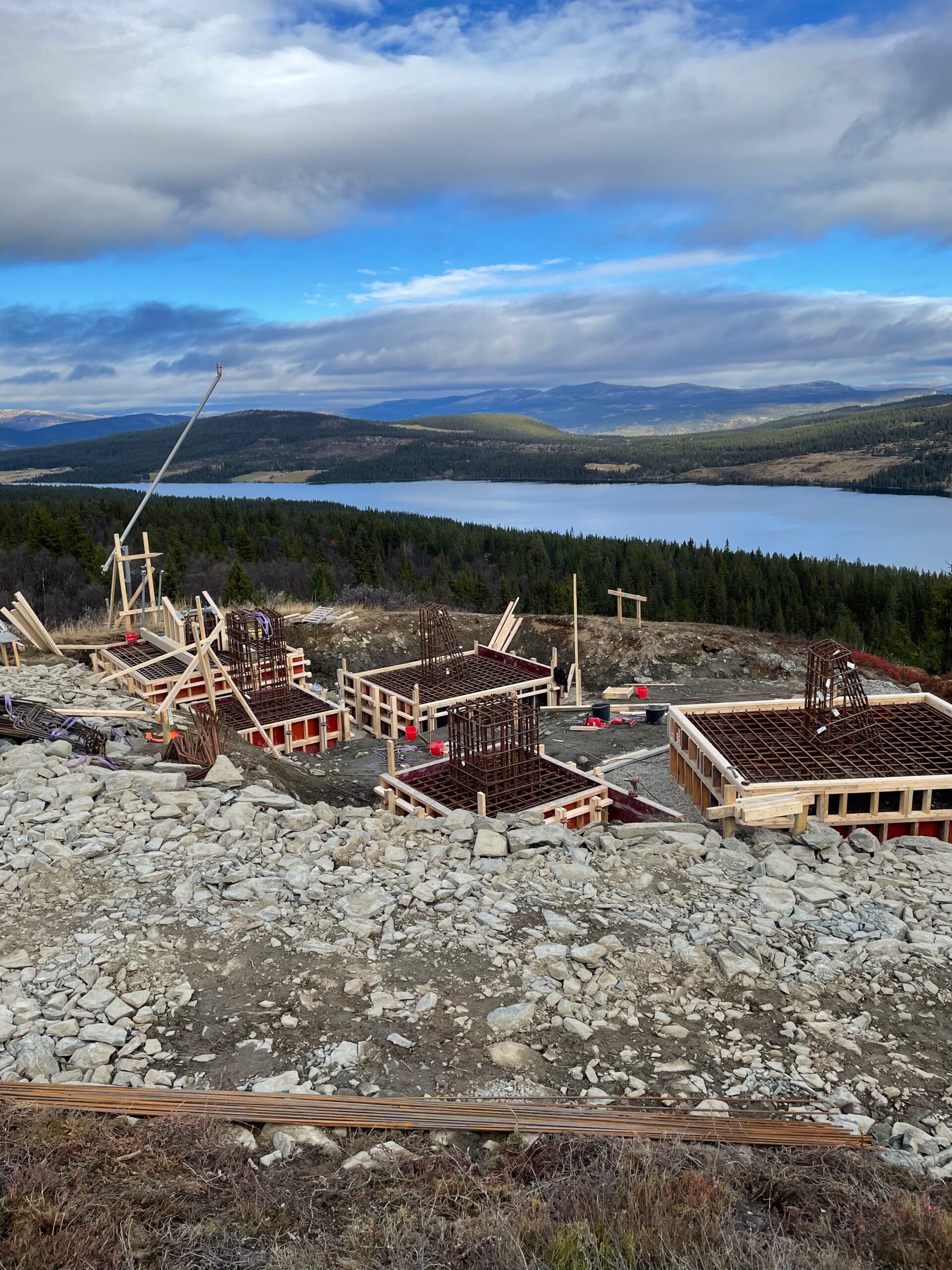

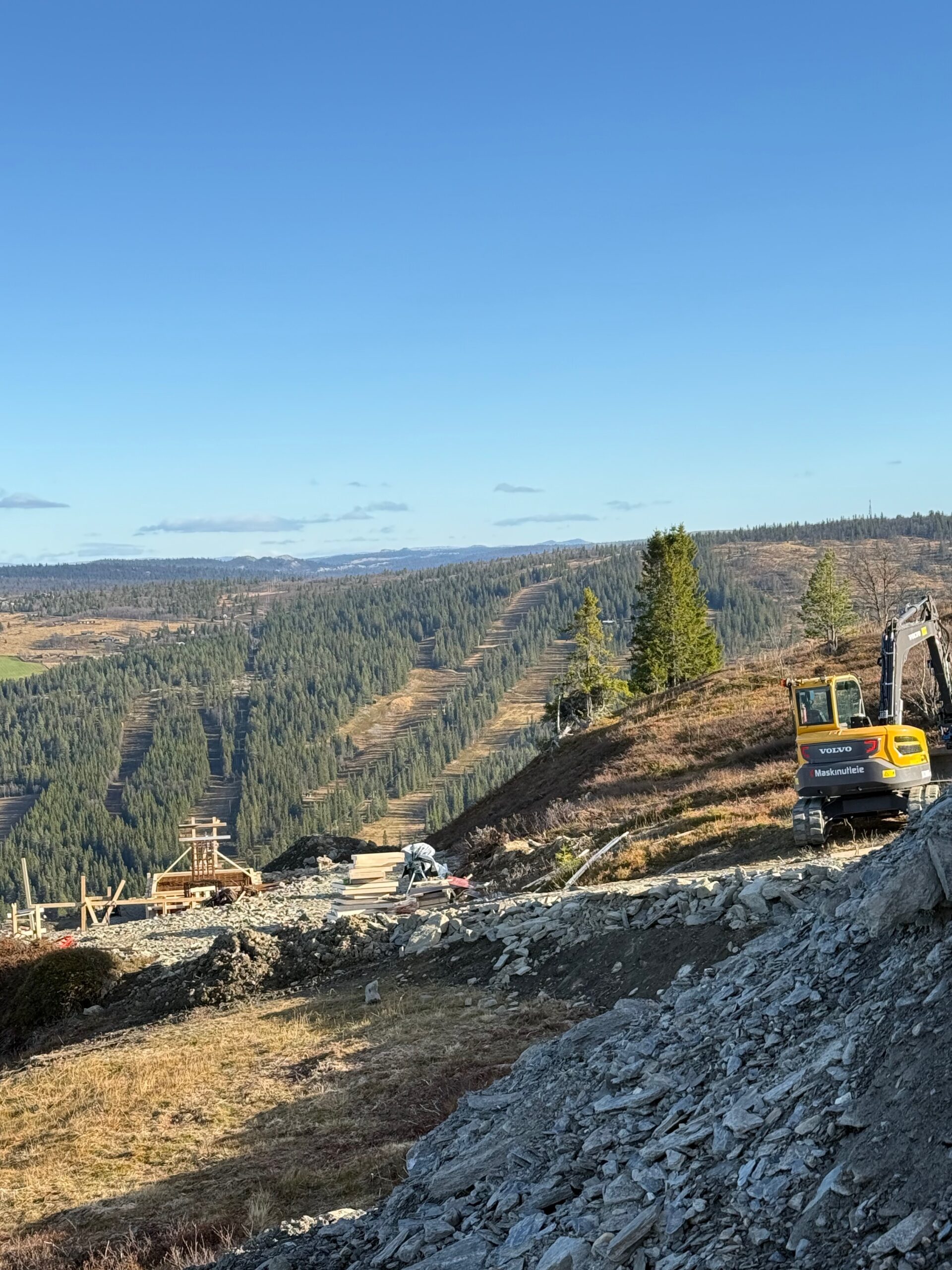

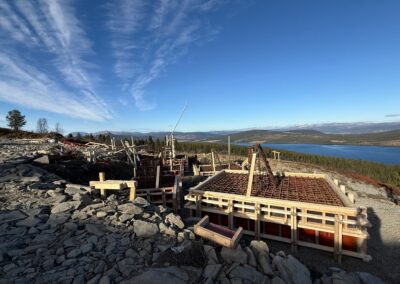

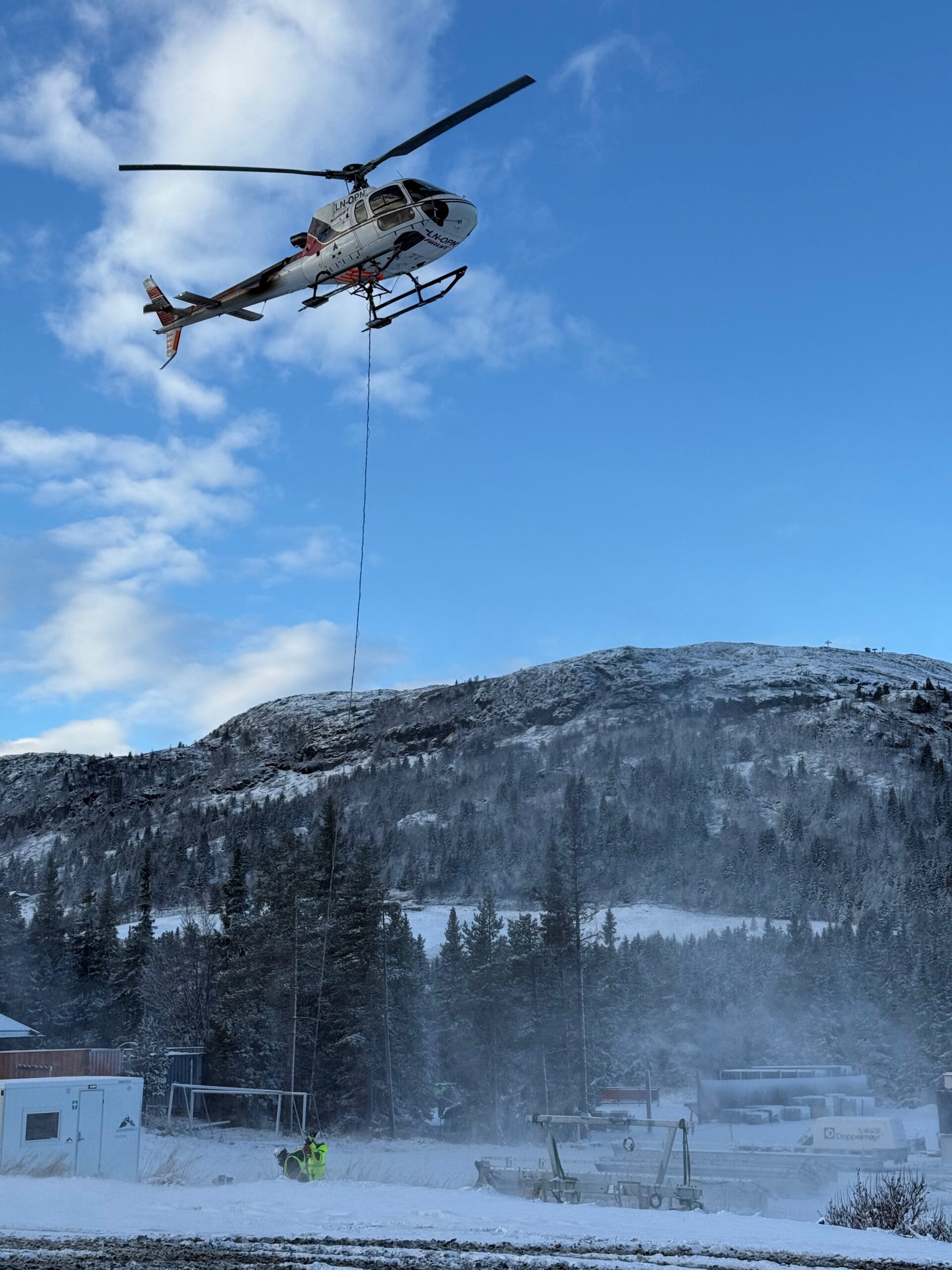

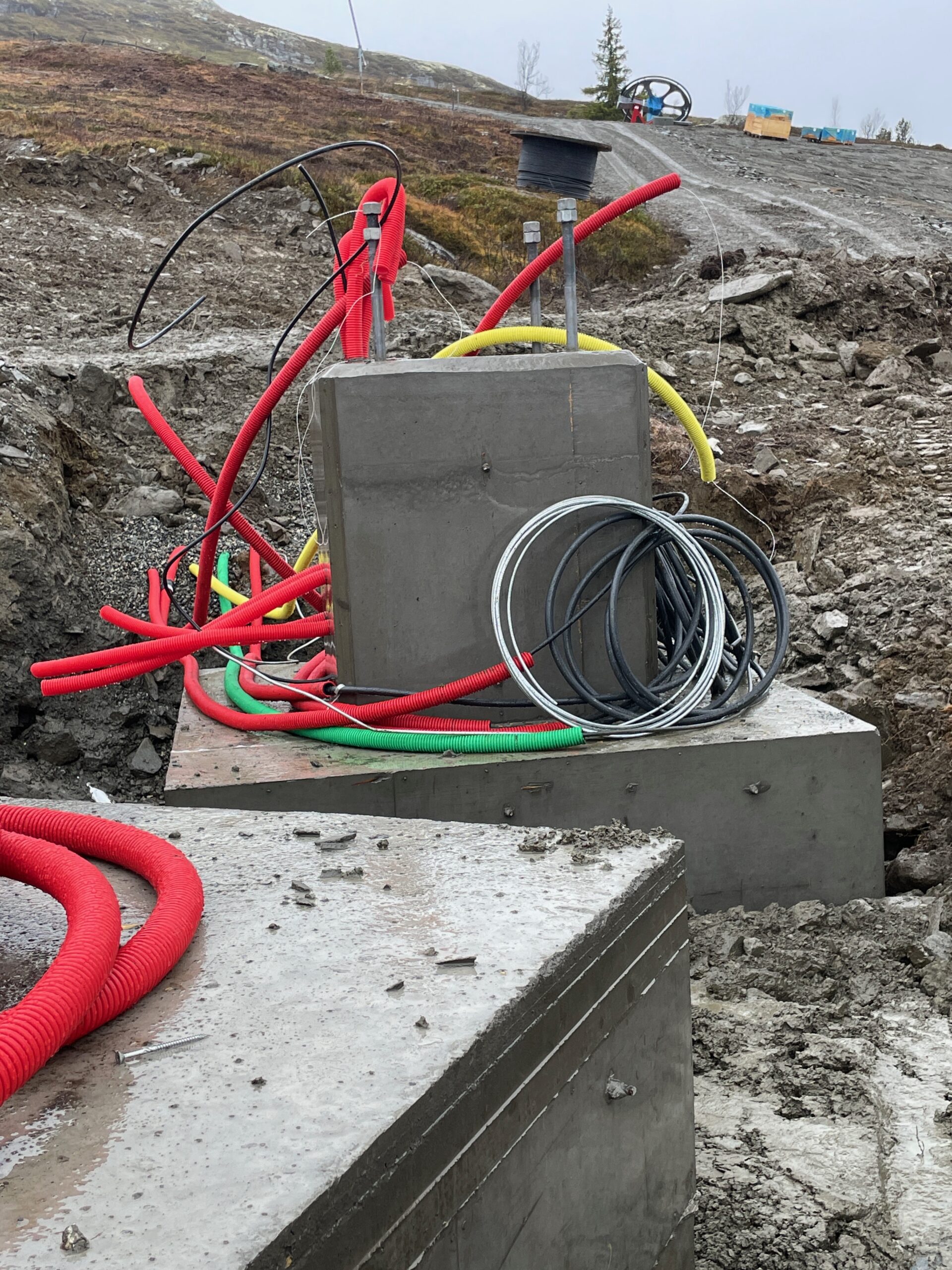

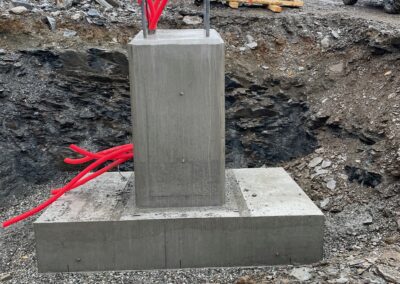

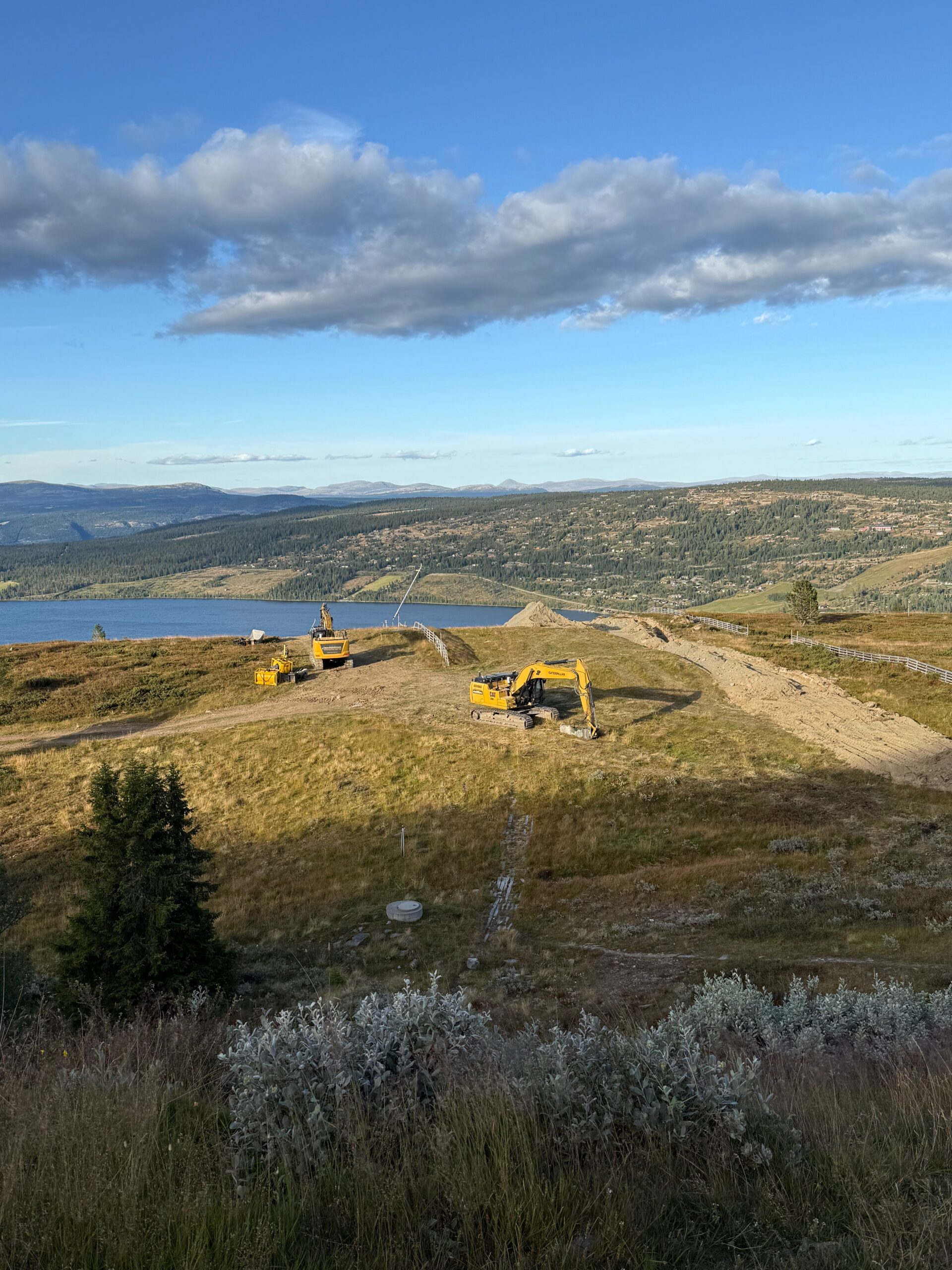

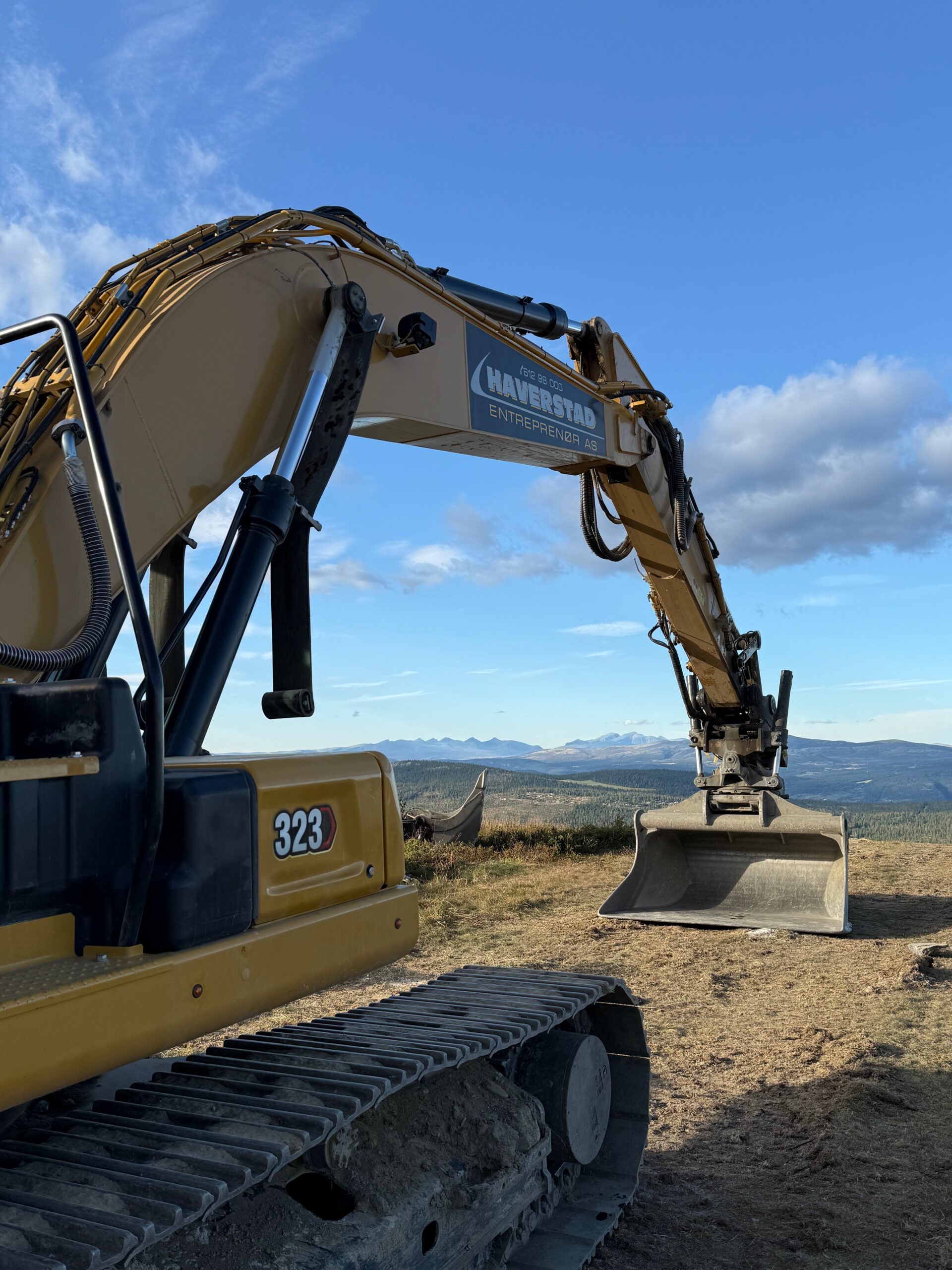

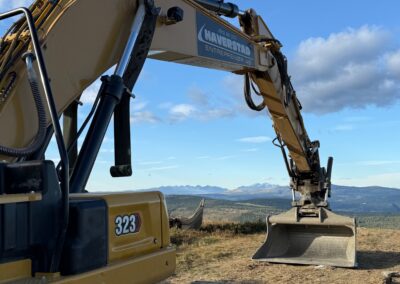

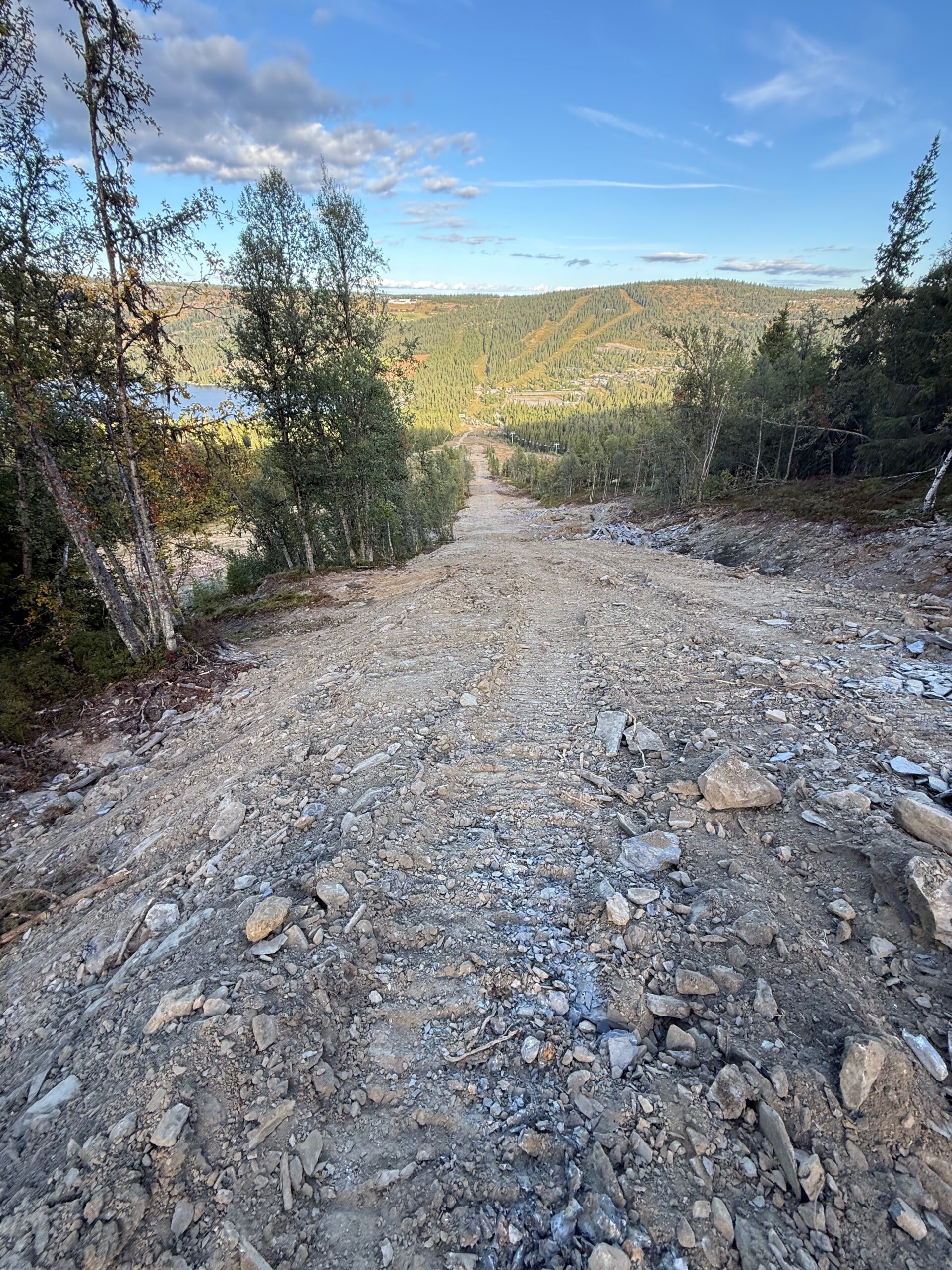

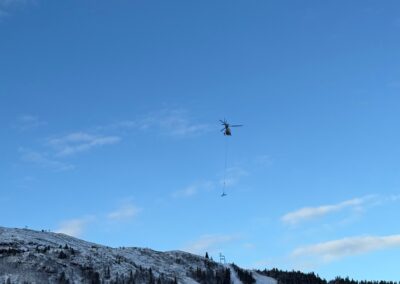

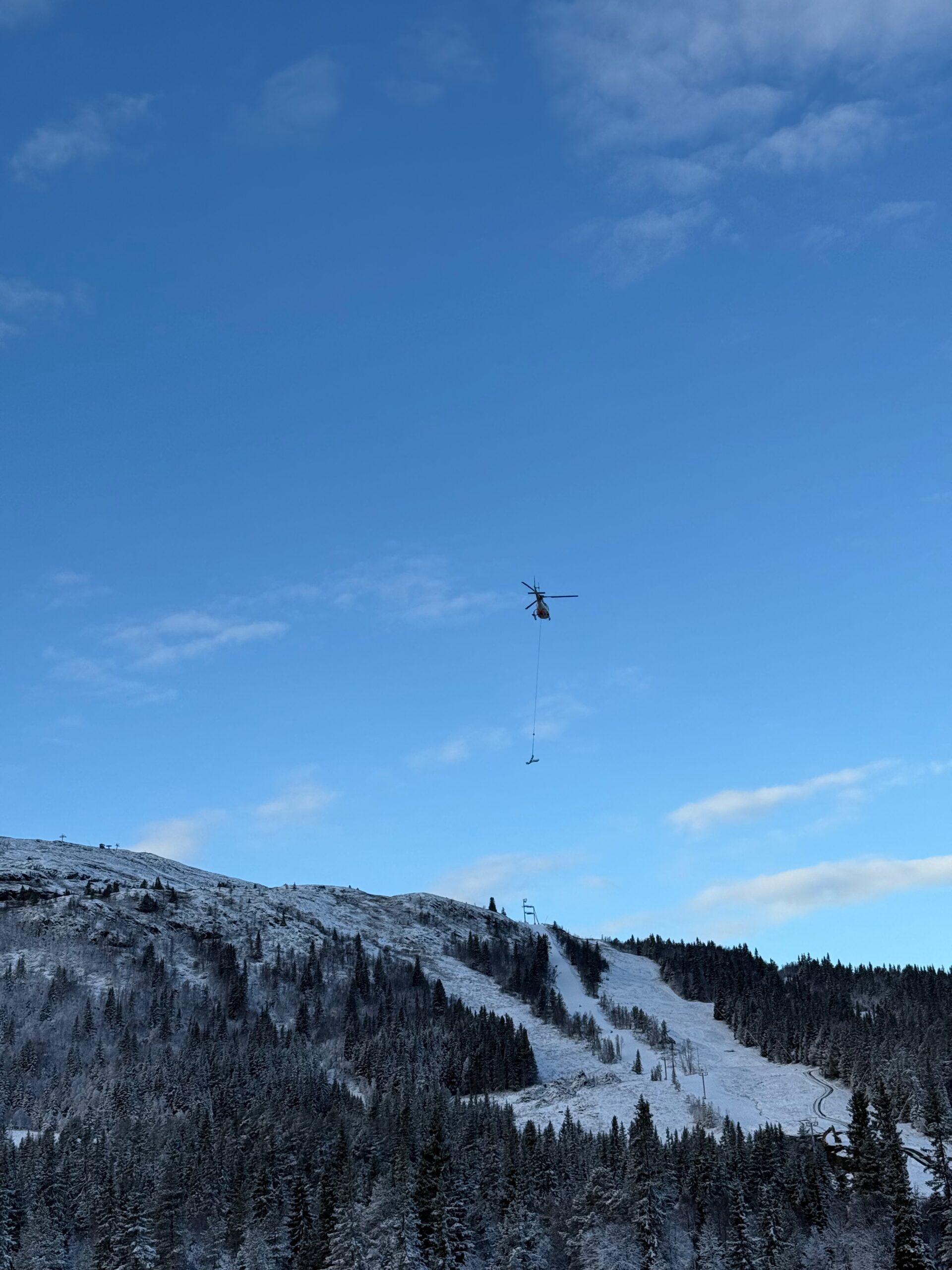

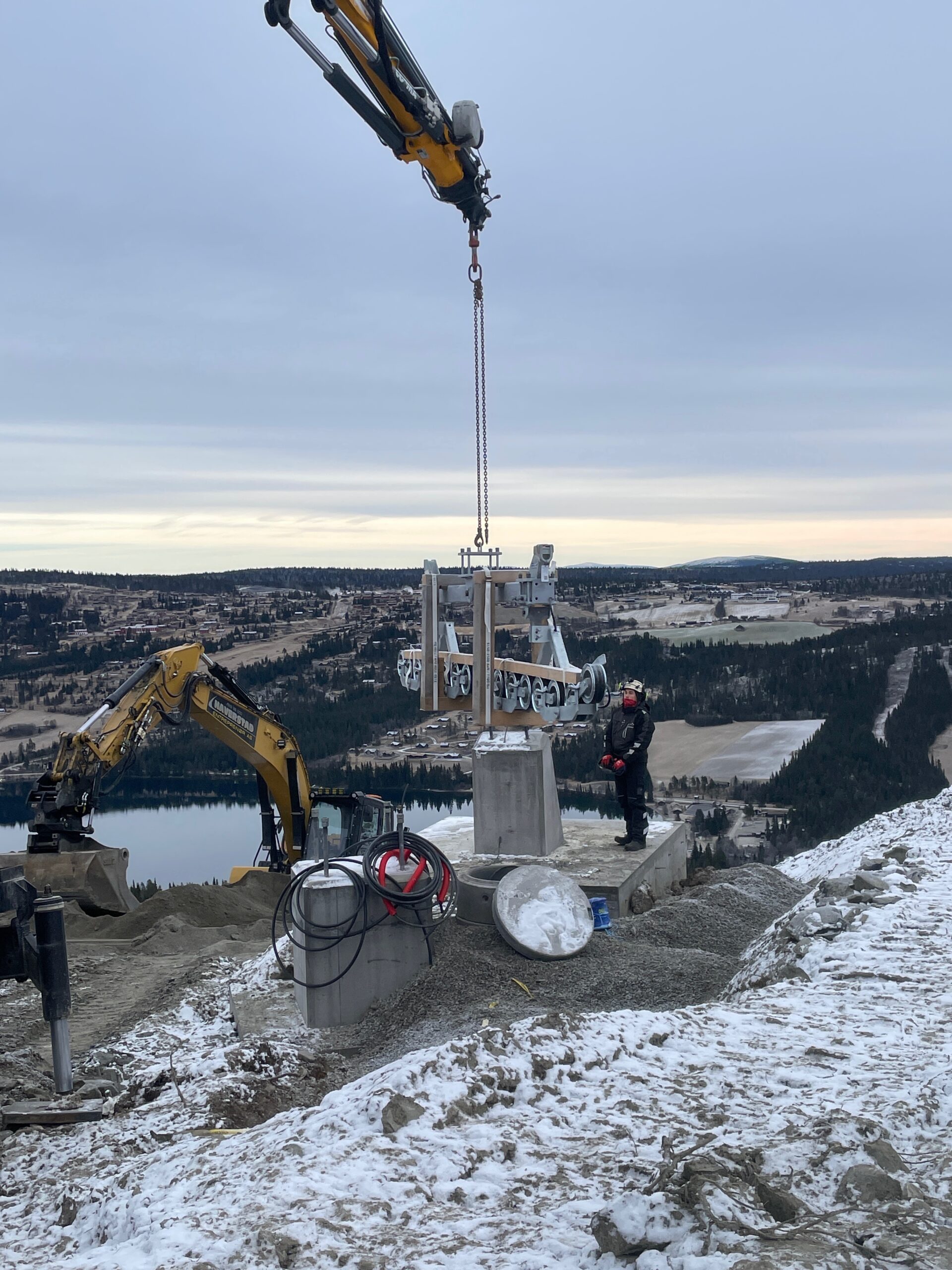

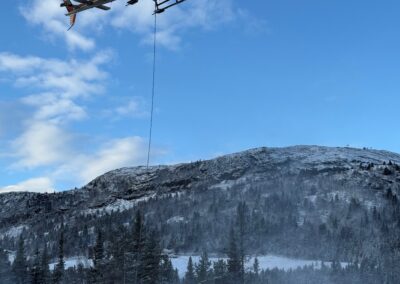

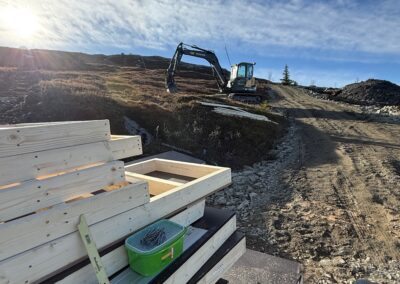

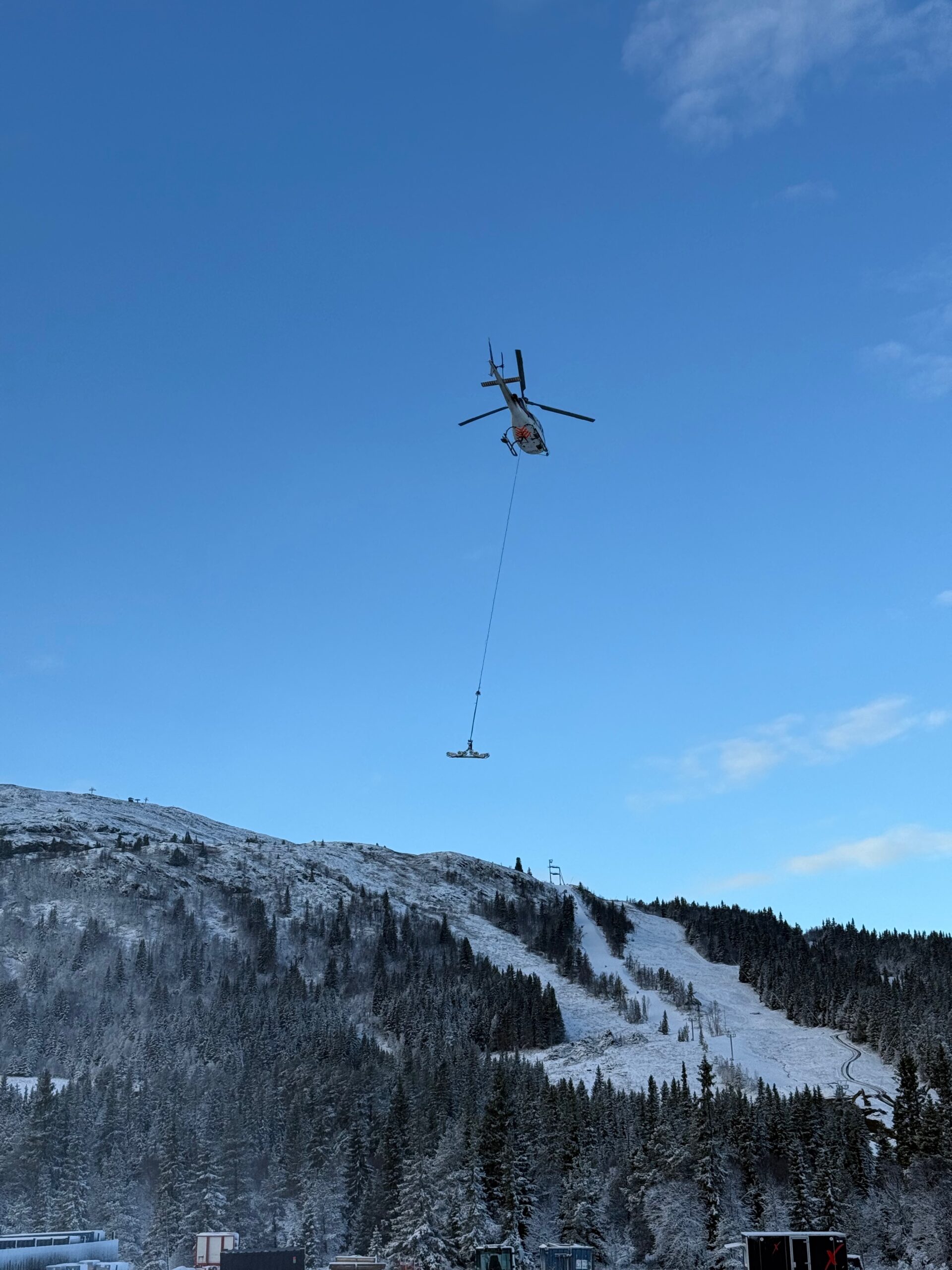

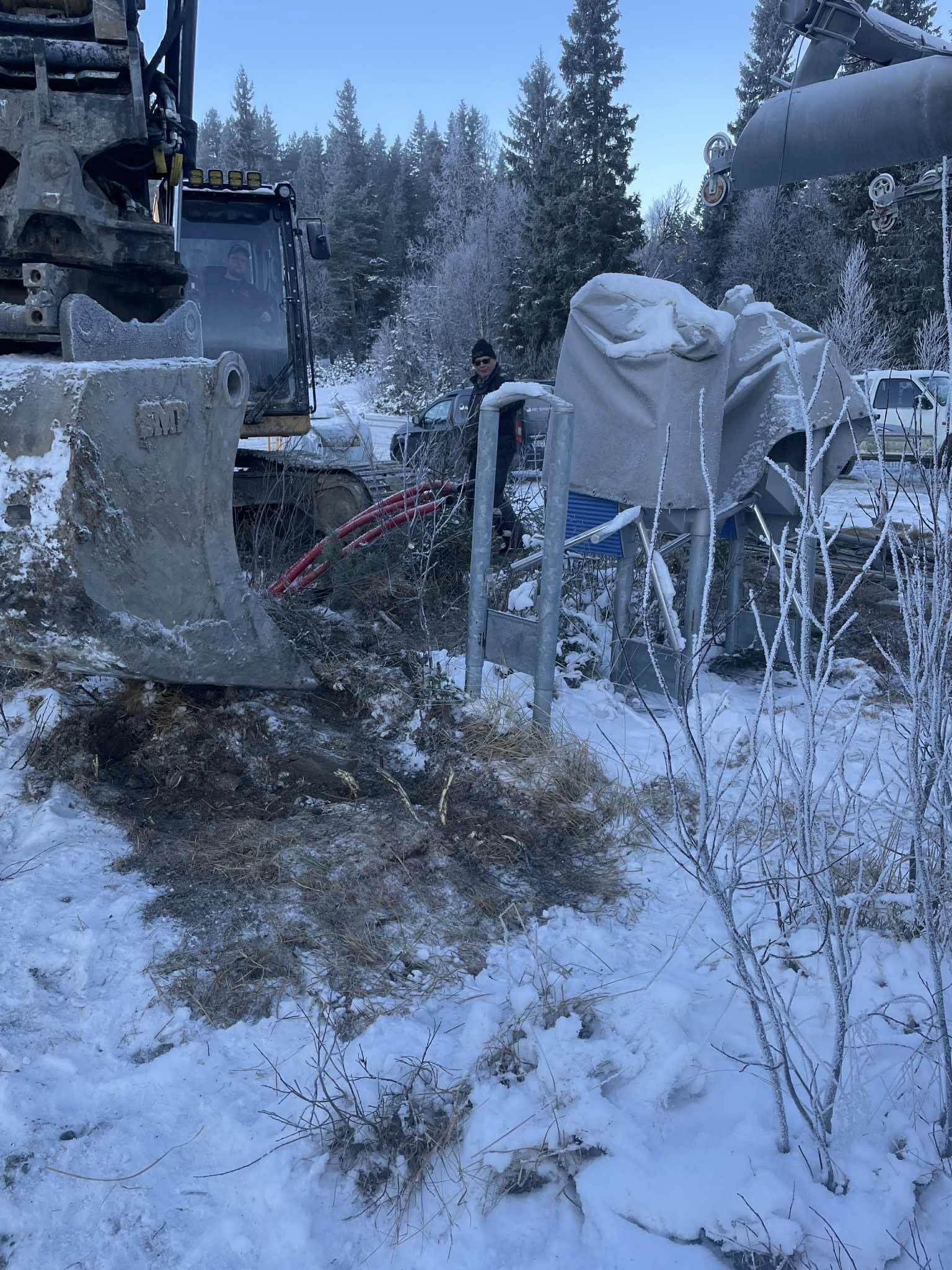

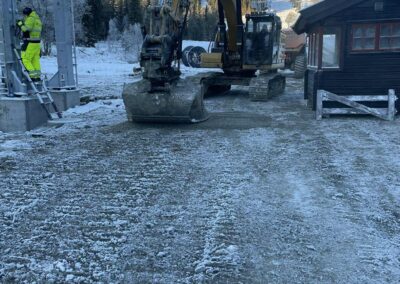

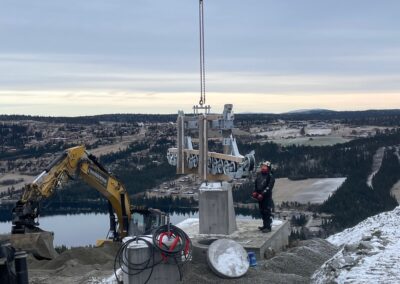

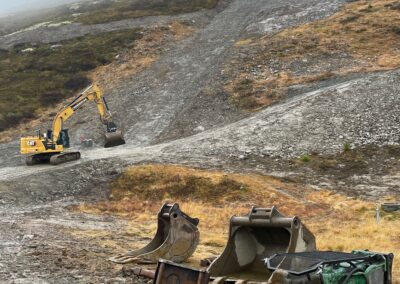

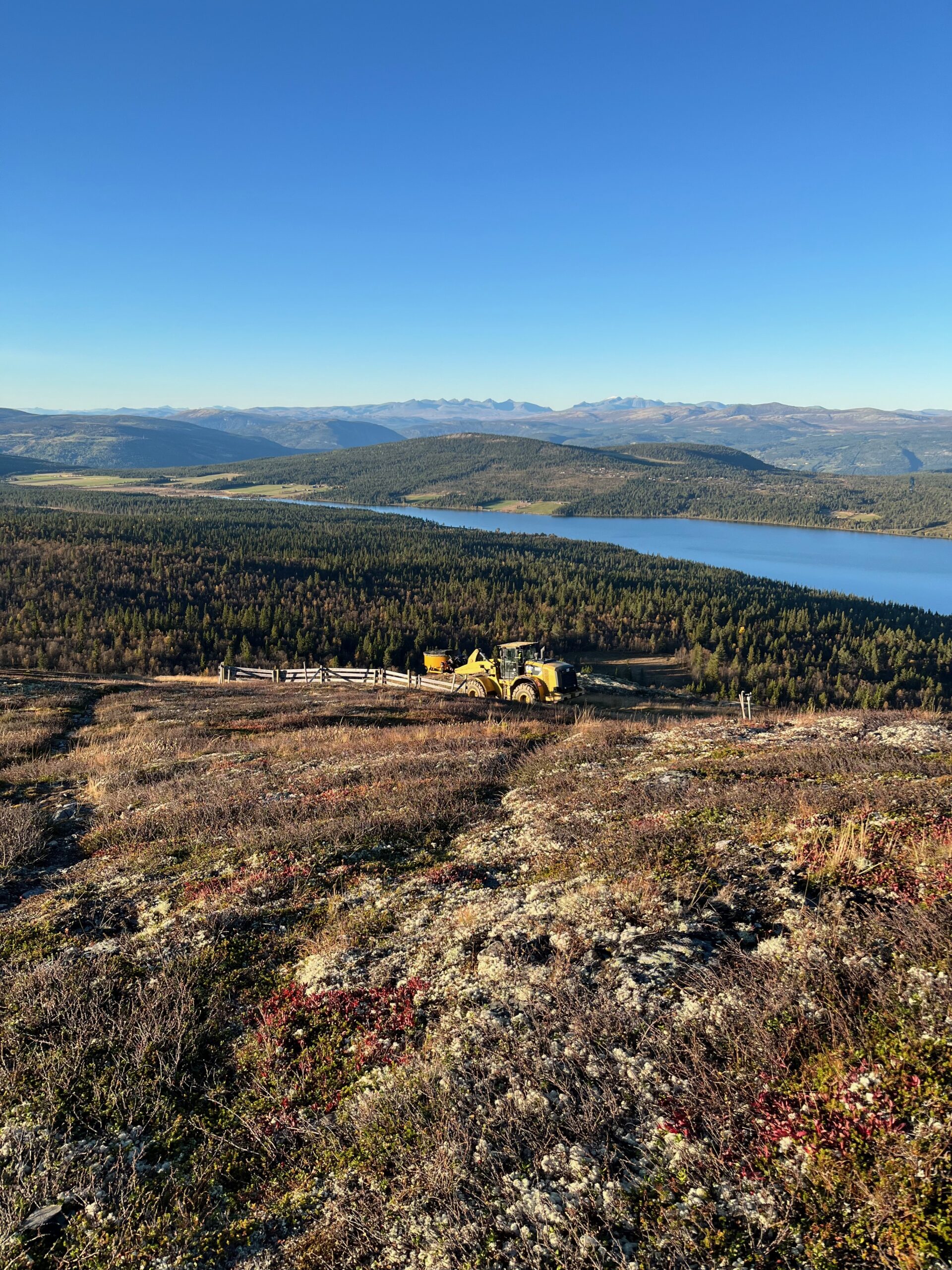

Alle fundamenter er nå ferdigstøpt. Grøfte- og arronderingsarbeidene i hele traseen er fullført. Master og traverser er fløyet eller kjørt inn og montert fortløpende gjennom uka. Arbeidet har gått som planlagt, og flere av mastene er allerede justert og klare.

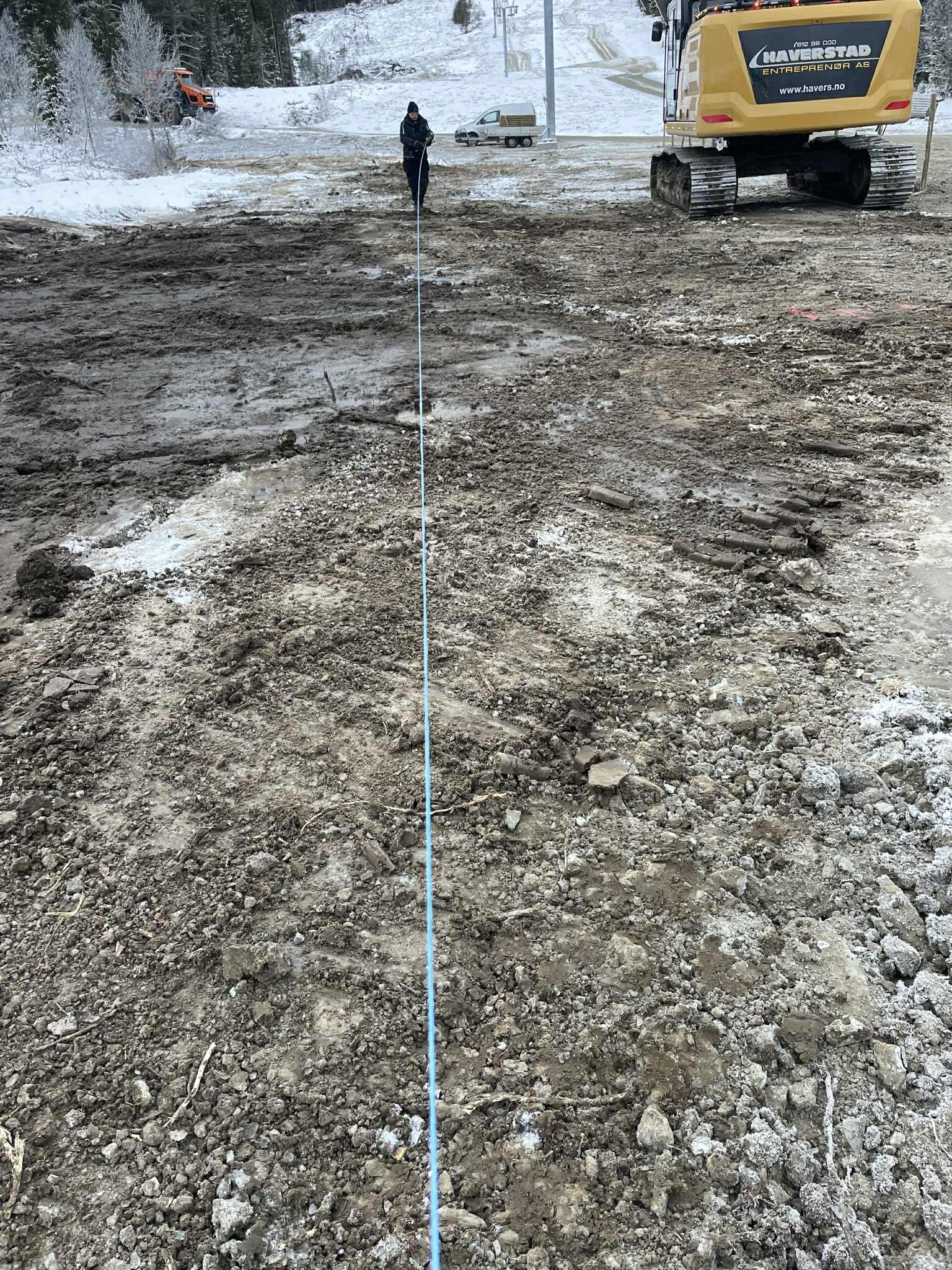

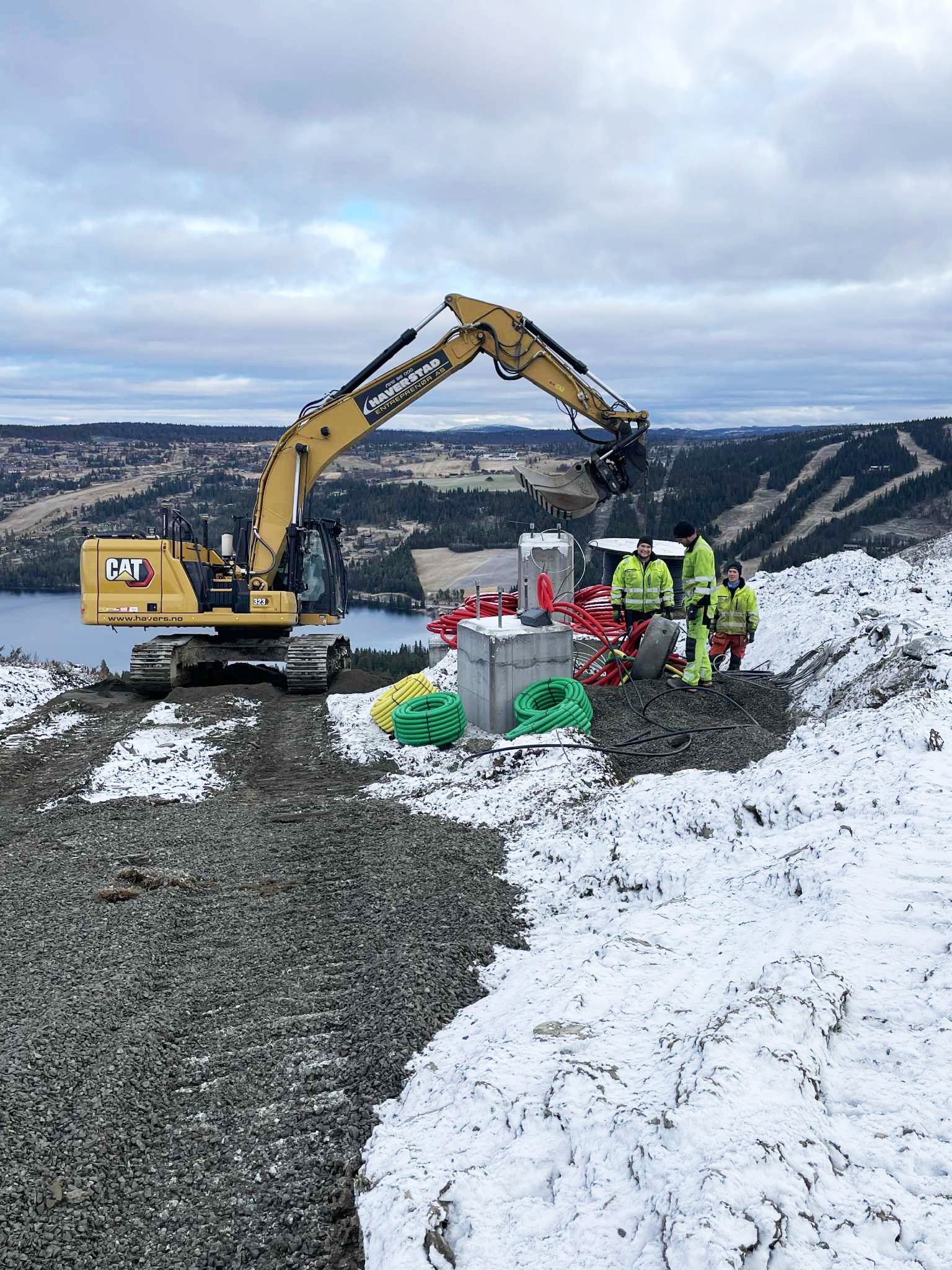

Kabeltrekking har fortsatt med godt tempo og er nå nede i midtre del av traseen.

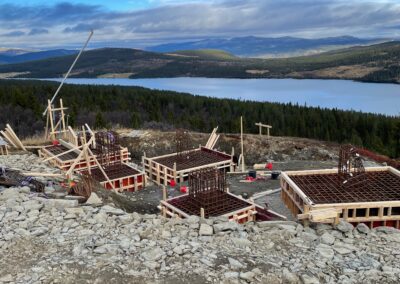

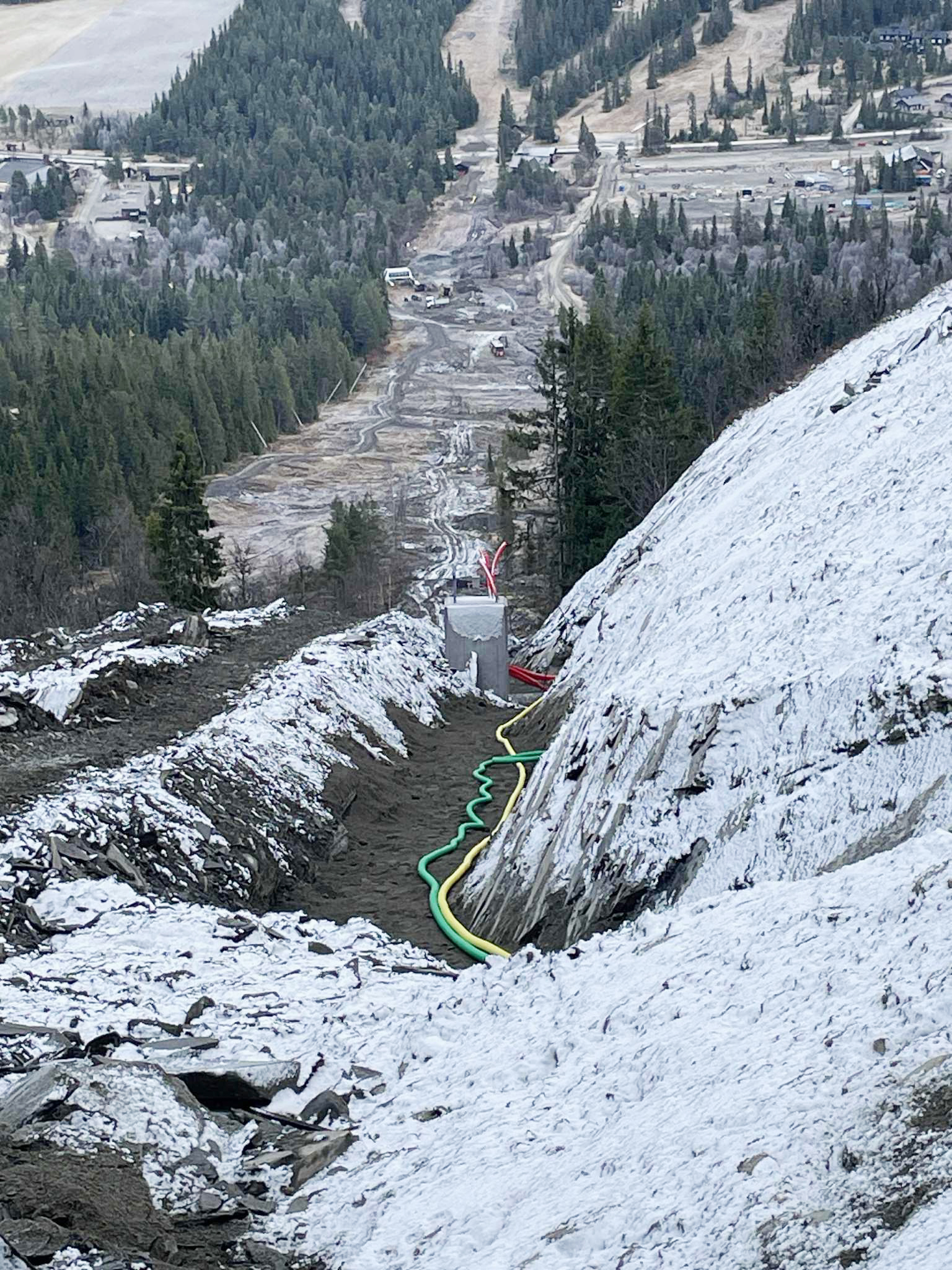

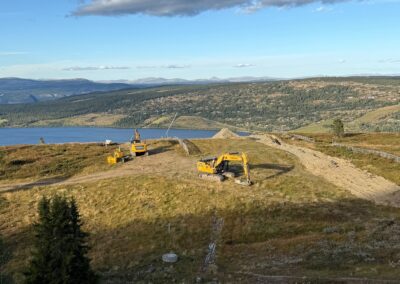

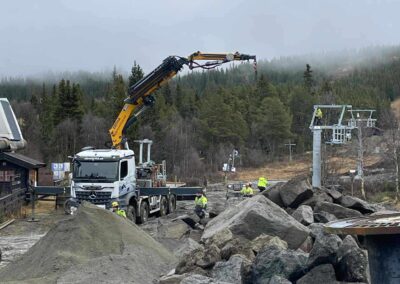

God framdrift og siste støp nærmer seg ferdig

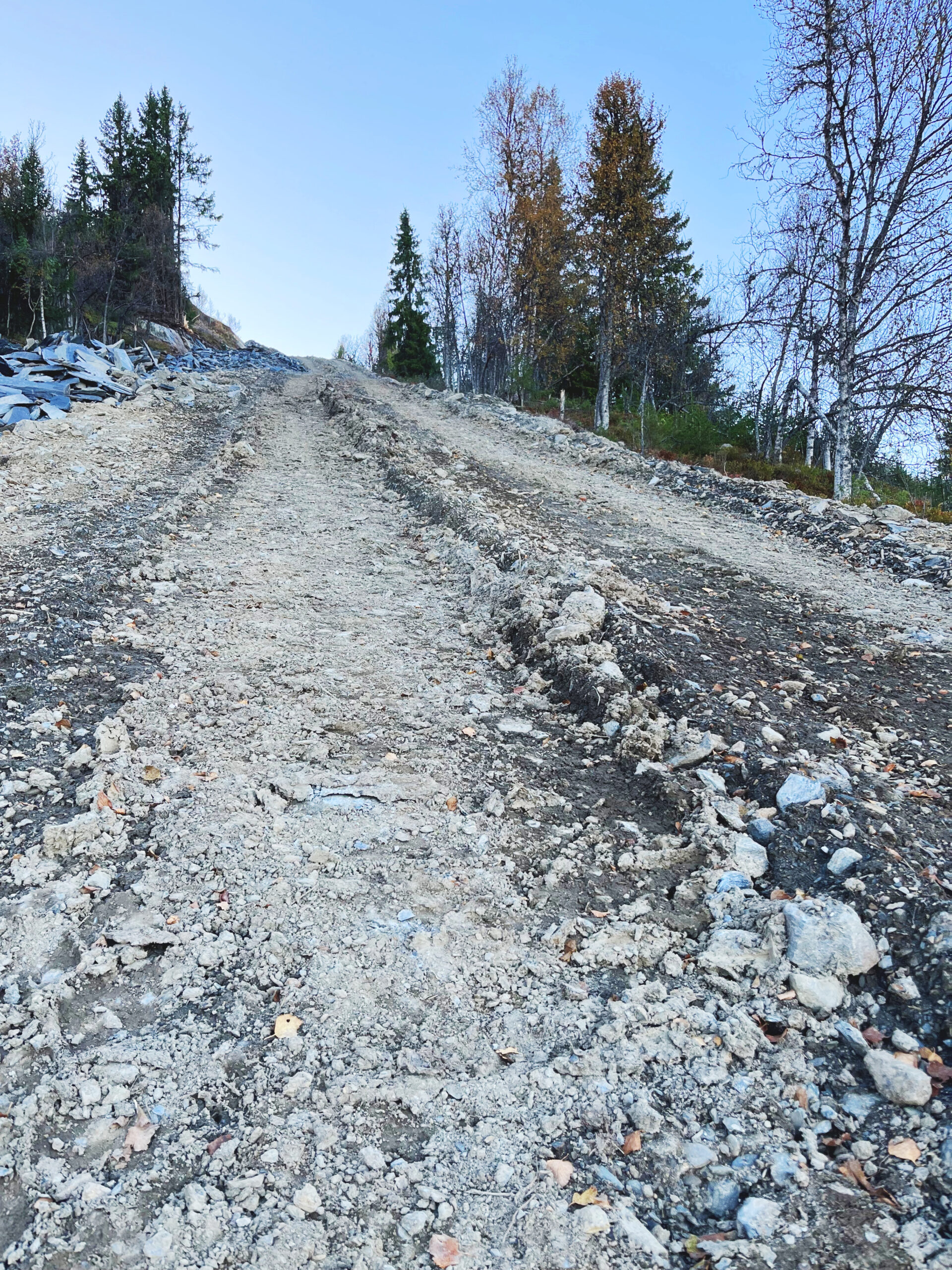

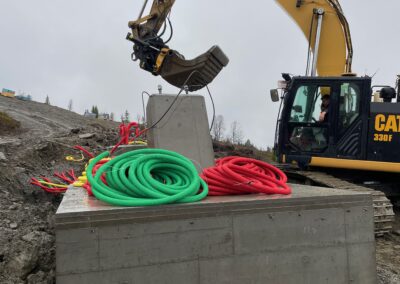

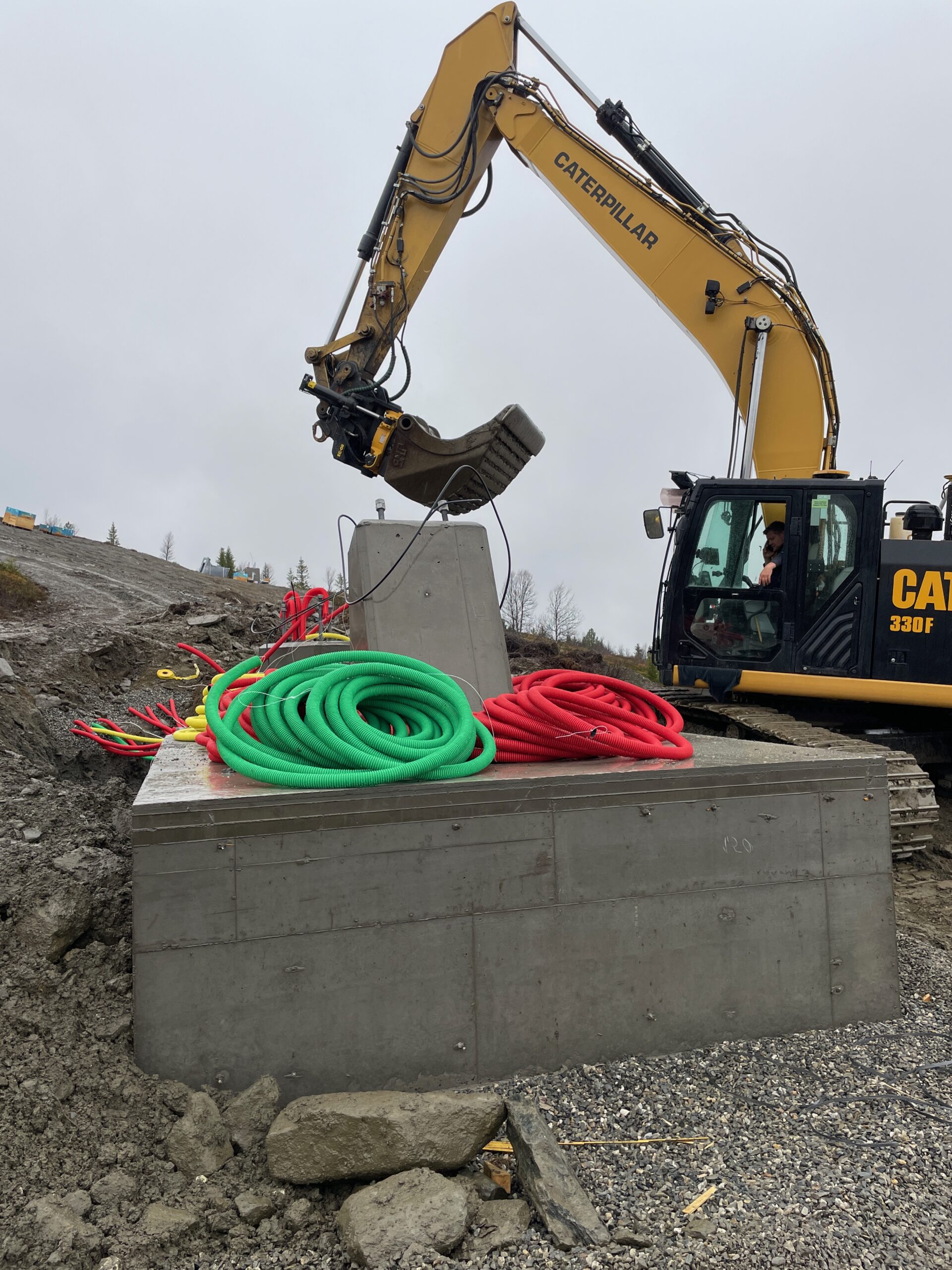

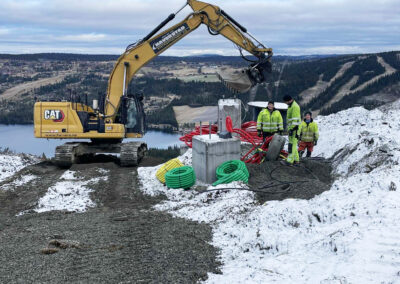

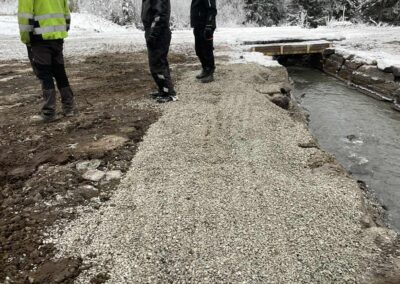

Det er nå fullført betydelig arbeid både i traseen og fundamentene. Kabelgrøft og arrondering har kommet langt, og flere av grøftestrekkene er ferdigstilt.

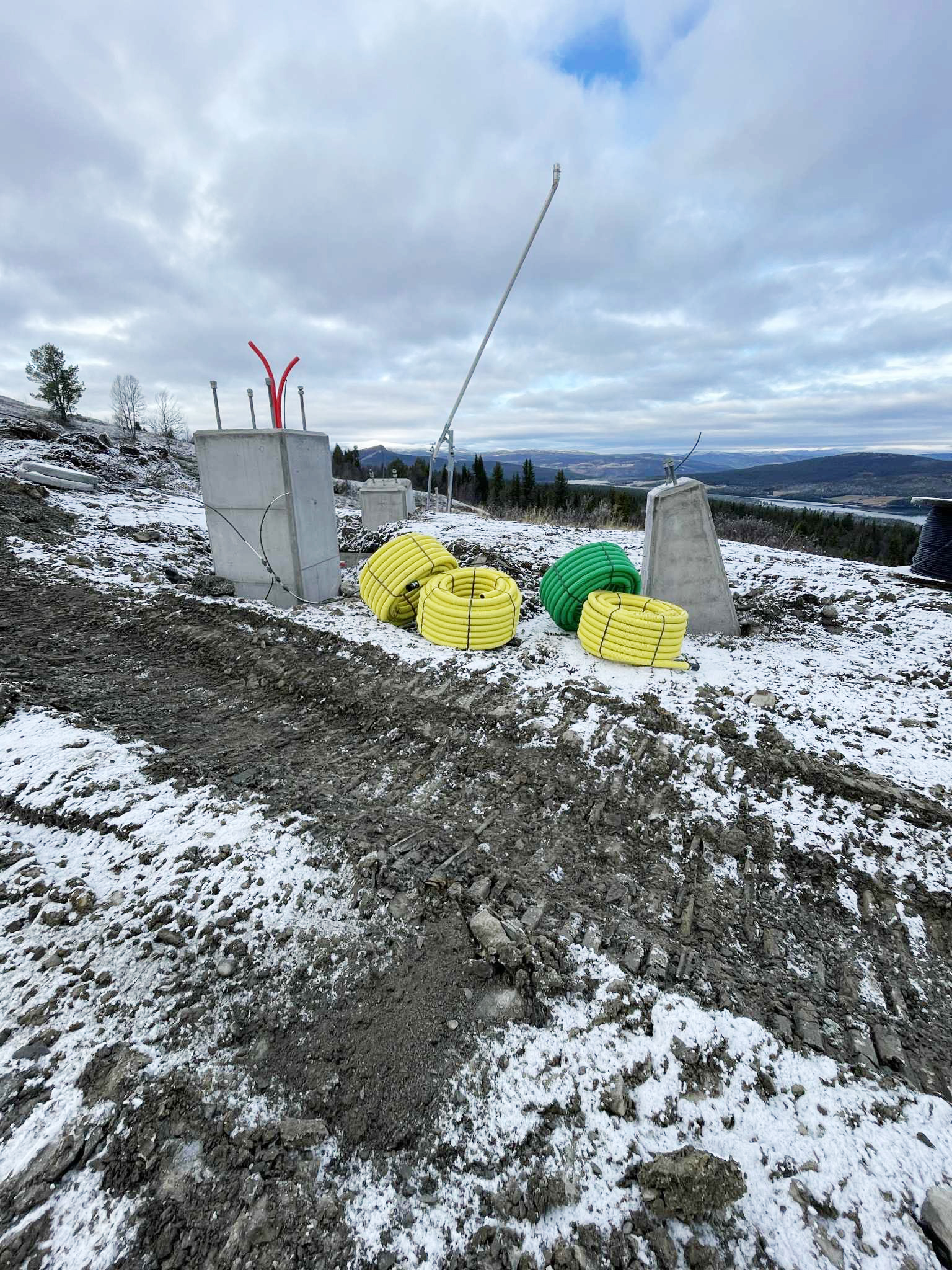

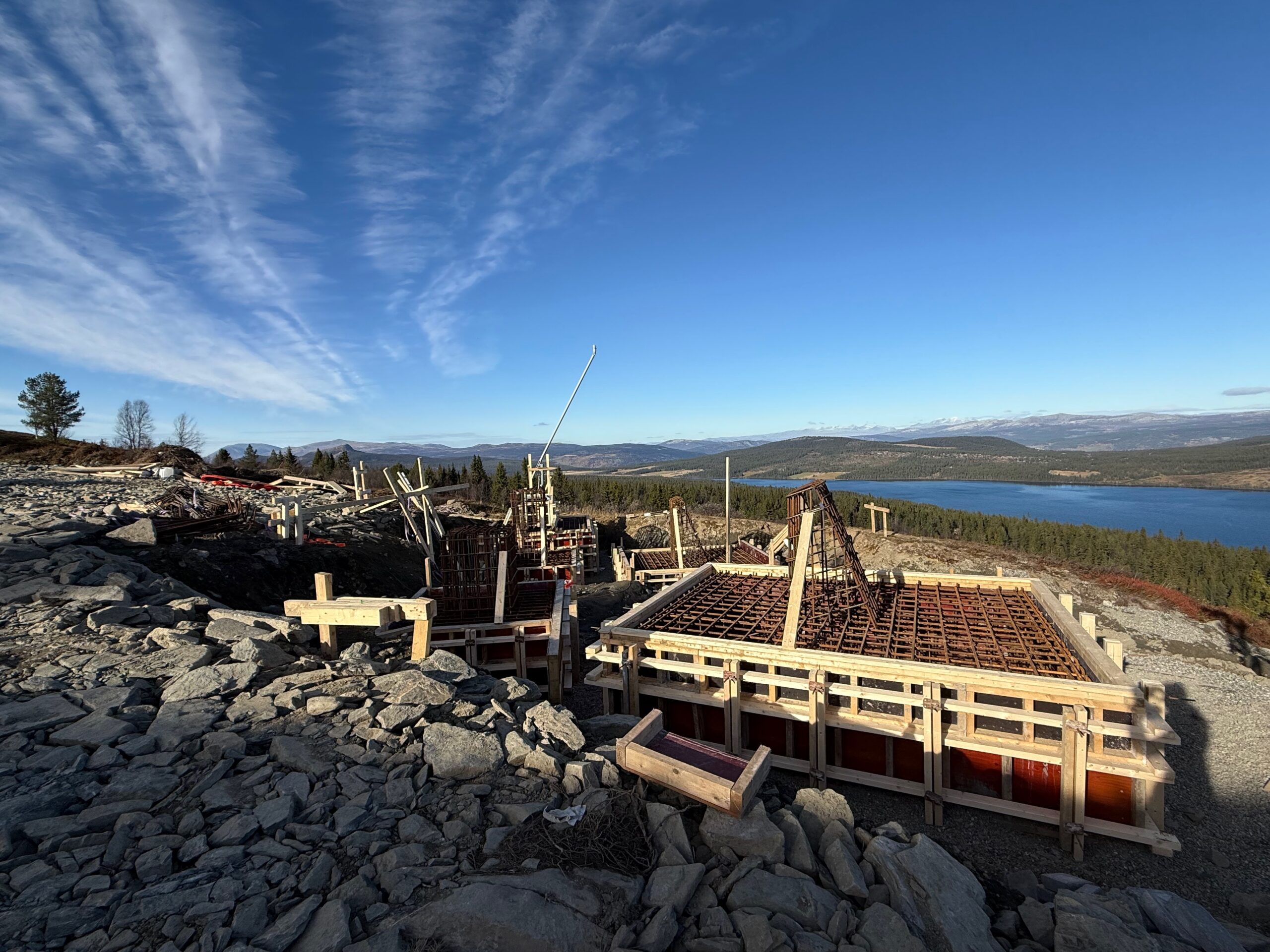

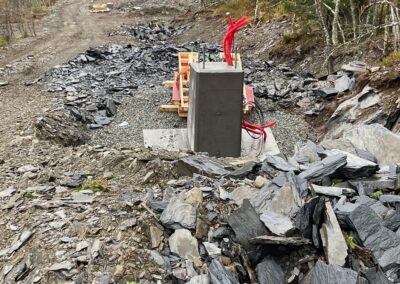

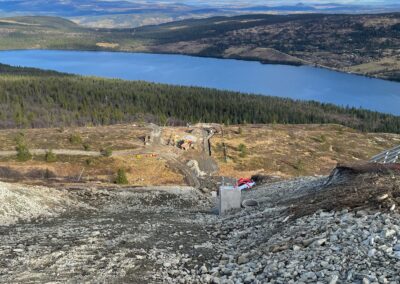

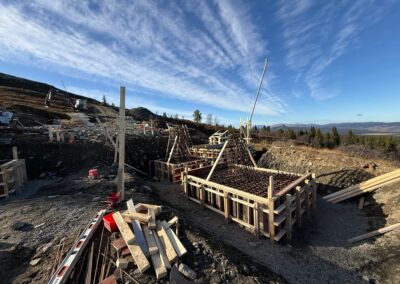

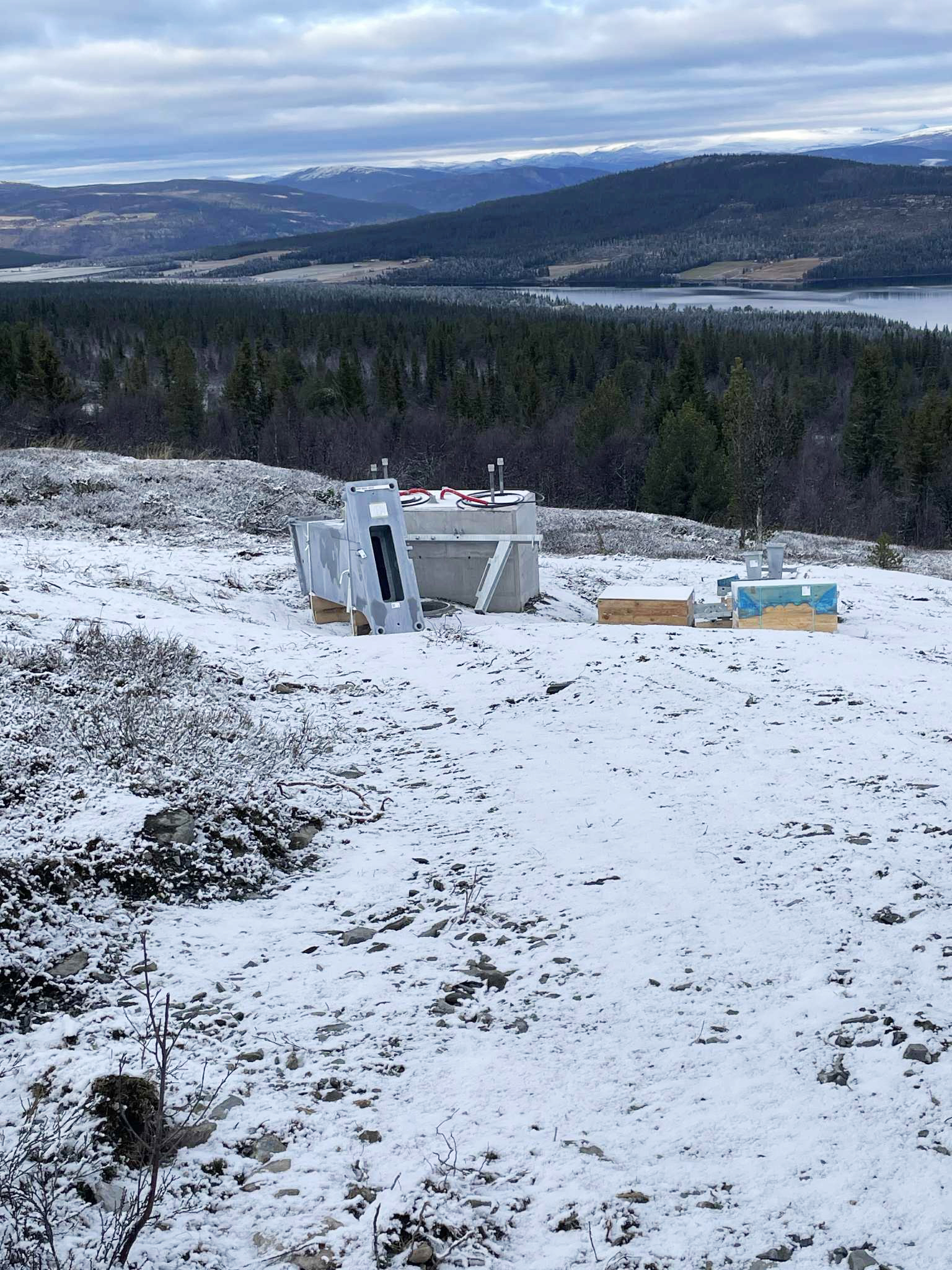

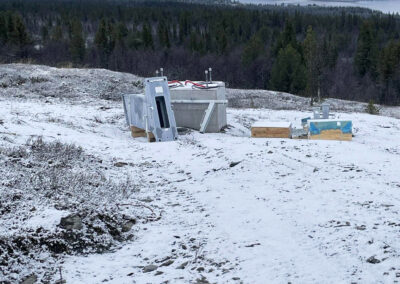

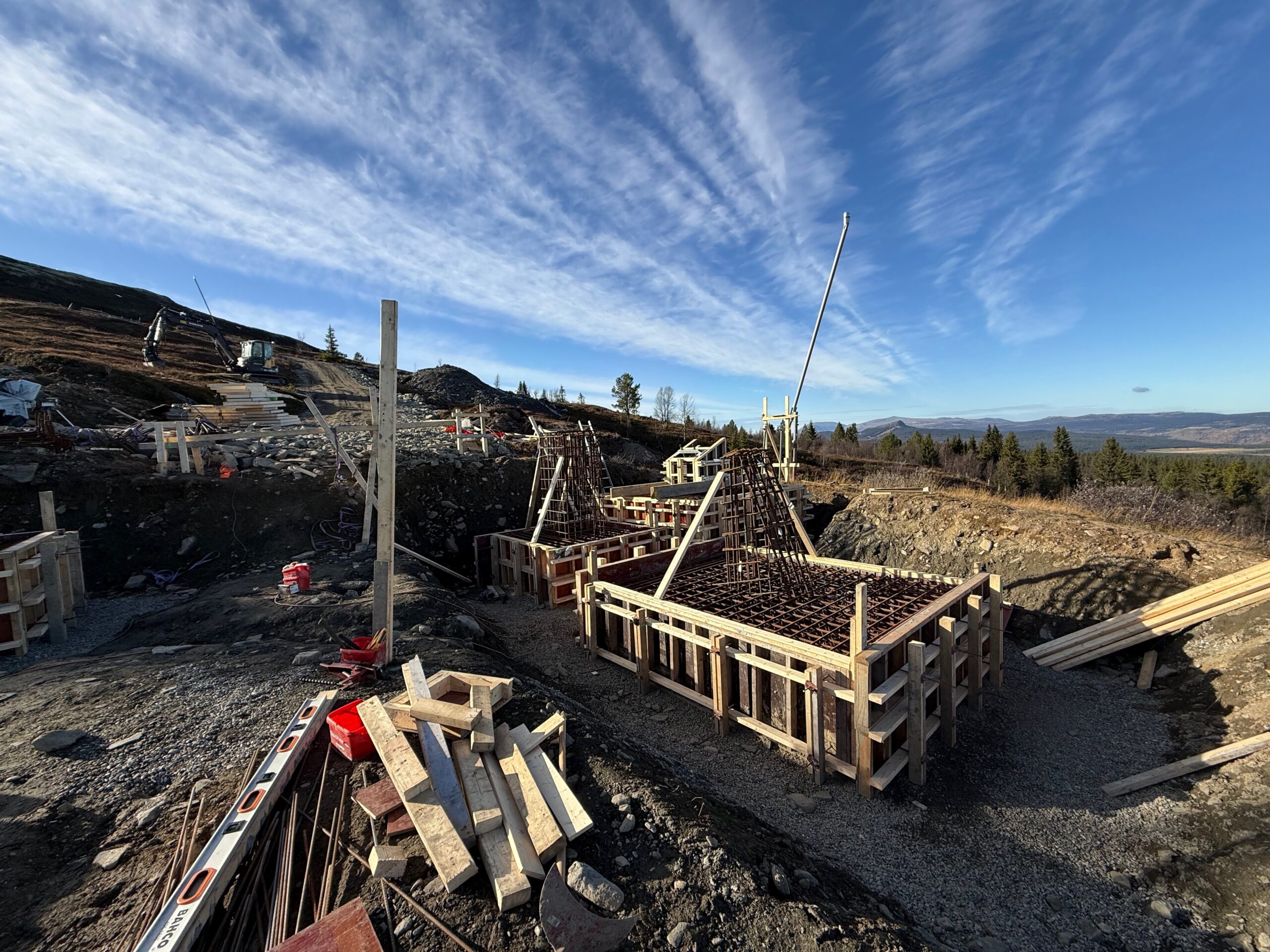

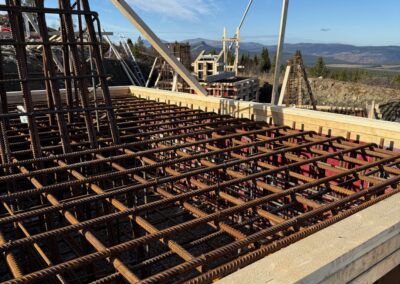

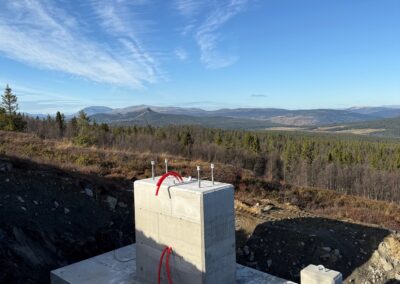

Betongarbeidene er i sluttfasen. Fundamenter ned til og med mast 2 er nå støpt, og det gjenstår kun de siste støpene nederst i traseen samt ved drivstasjonen, som er planlagt i uke 46.

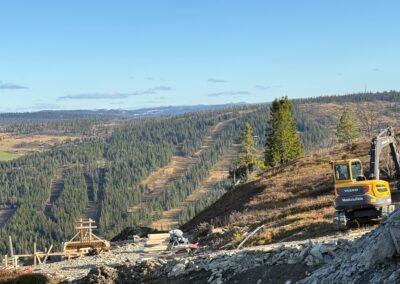

Master og traverser er klargjort nede på parkeringen og ligger klare for montering når været tillater det.

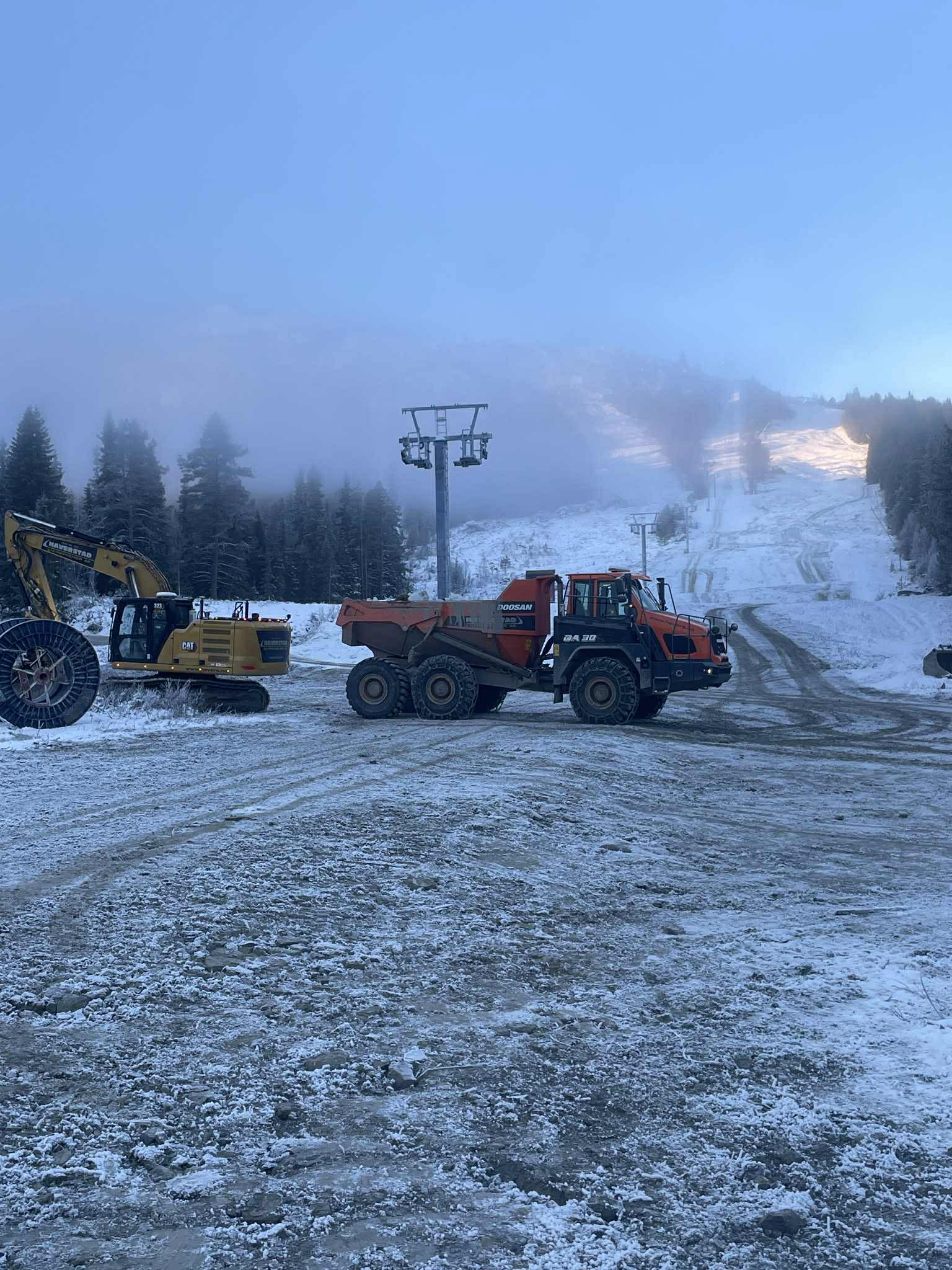

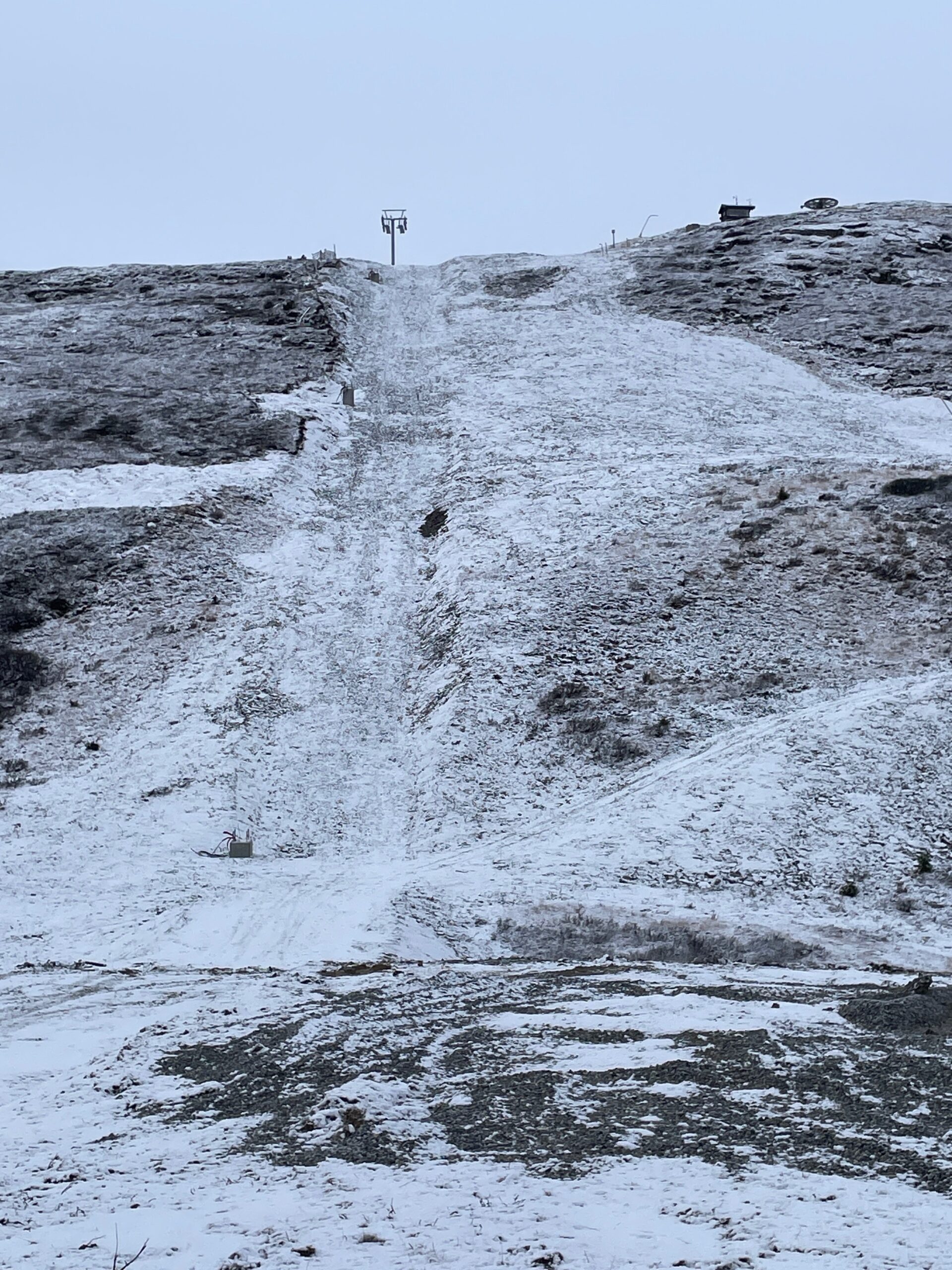

Litt ruskevær sist uke, men fortsatt god framdrift

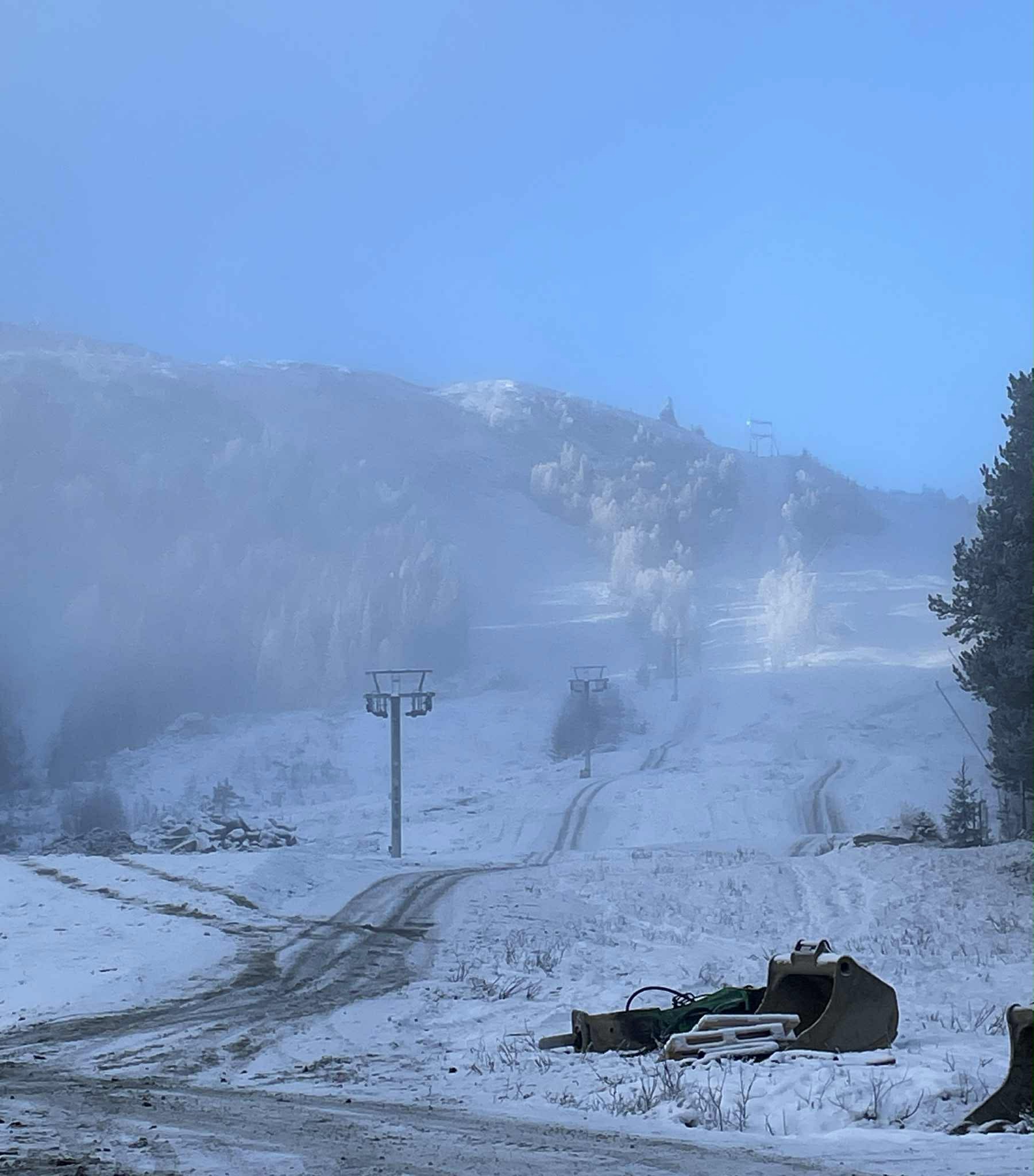

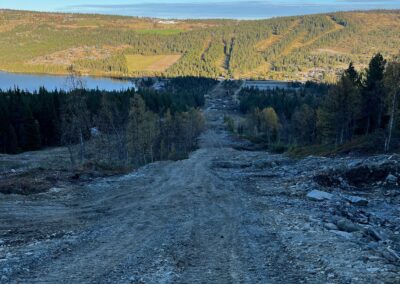

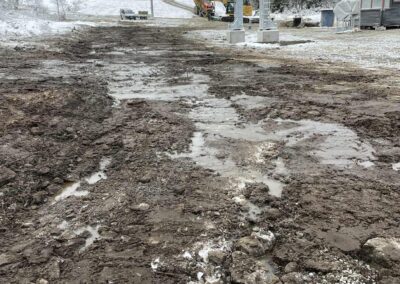

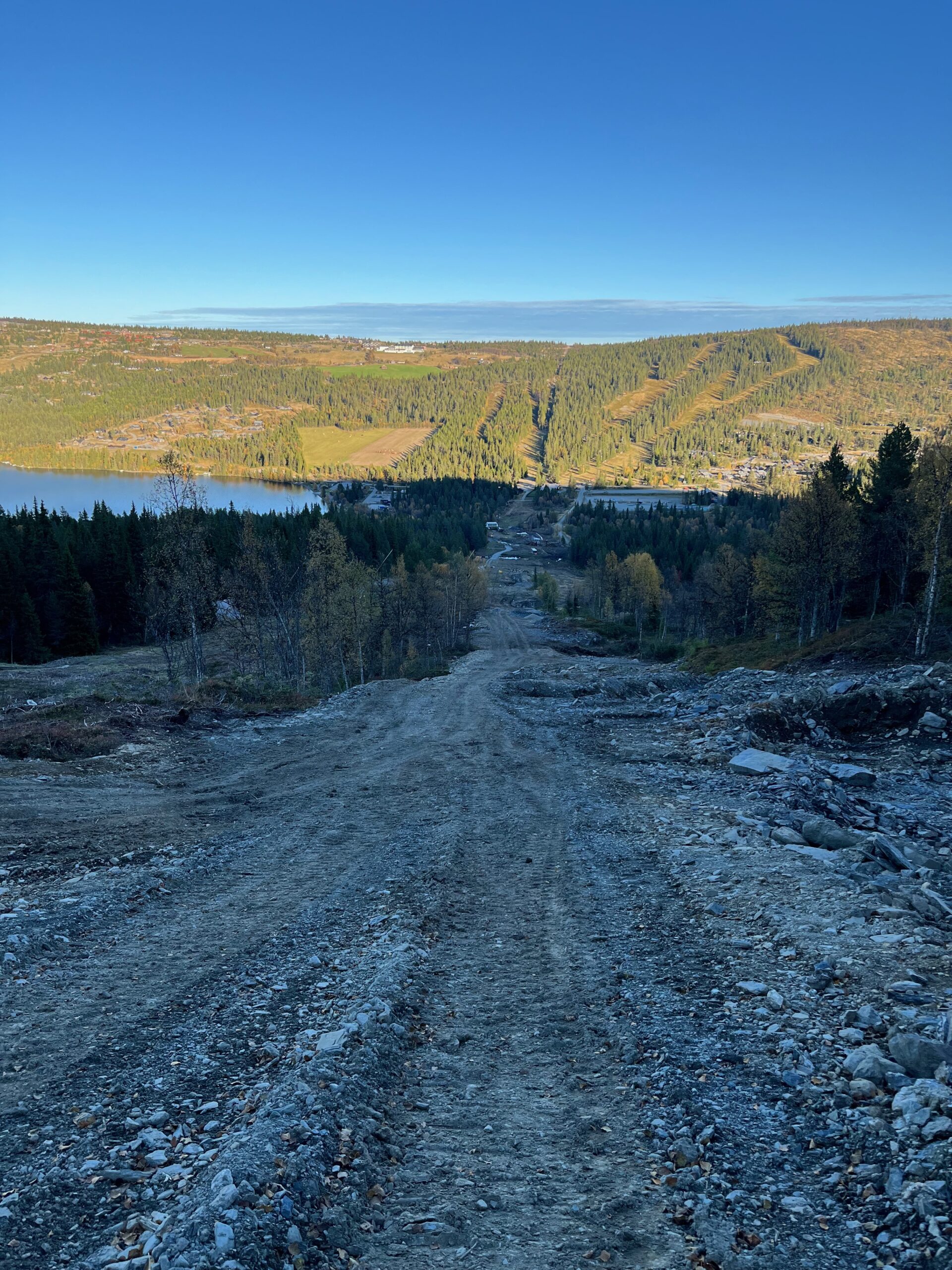

Arbeidet i Valsfjell fortsetter etter planen, til tross for noe ruskevær den siste uka.

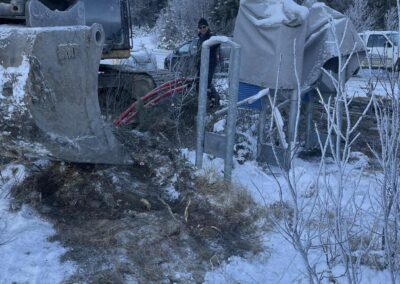

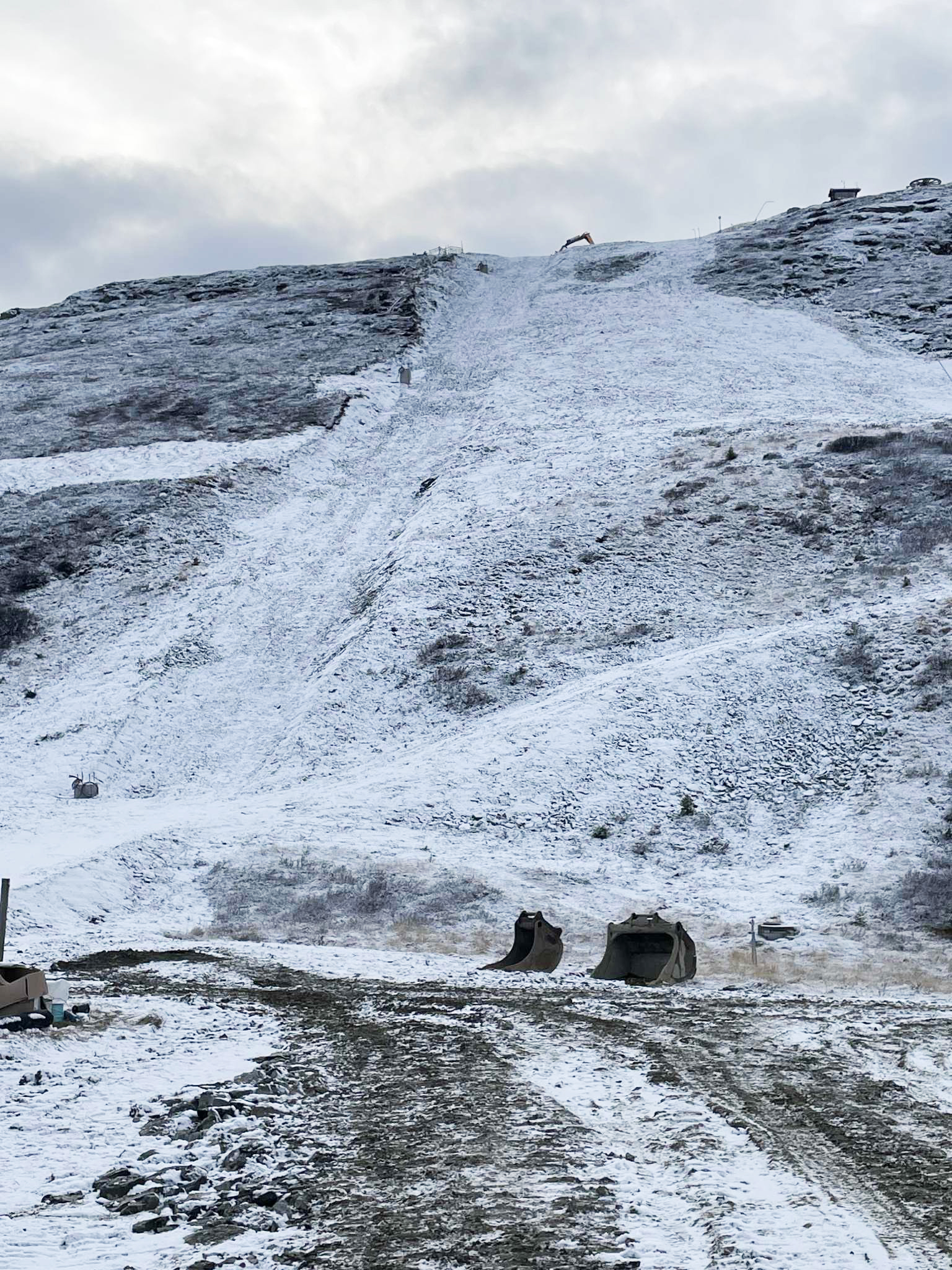

Arbeidet med kabelgrøft og arrondering fortsetter for fullt, og betongarbeidene nærmer seg ferdig. Mast 2 støpes denne uka, og de siste fundamentene er planlagt fullført neste uke.

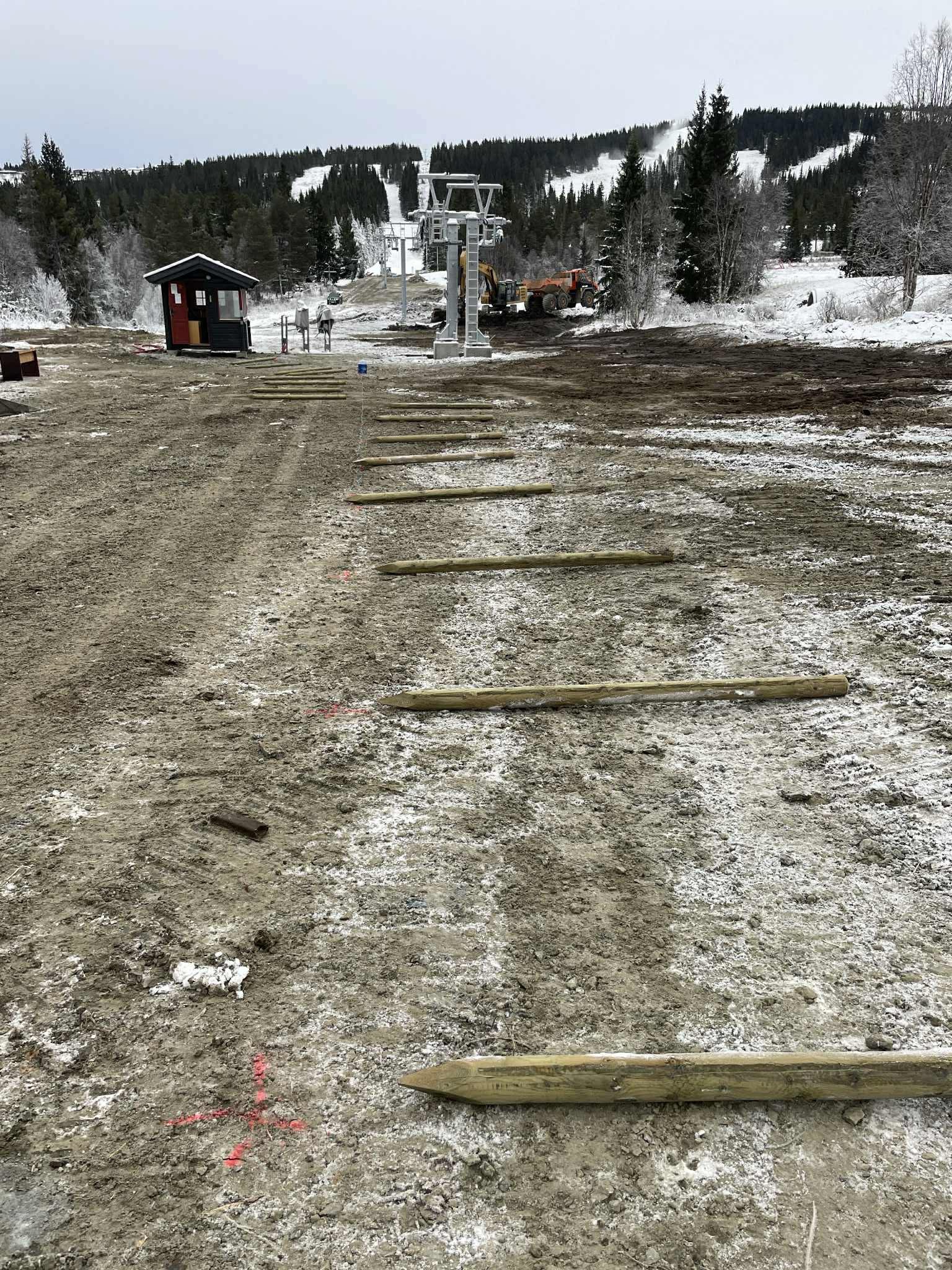

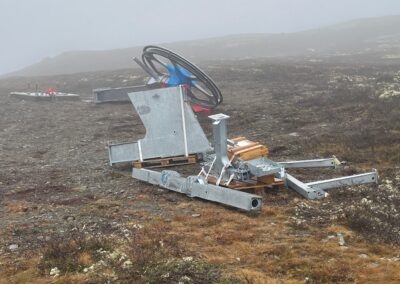

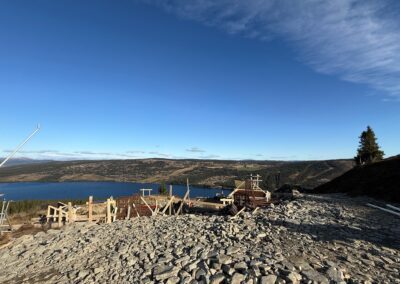

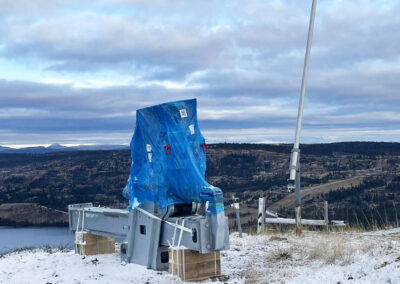

Toppstasjonen er allerede på plass, og både vinkel- og vendestasjonen tar form. Samtidig klargjøres master og traverser for montering. Dersom været holder seg, starter monteringsarbeidet mot slutten av neste uke.
Doppelmayr opprettholder planen om testkjøring av heisen i uke 48.

Byggearbeidet fortsetter med god framdrift

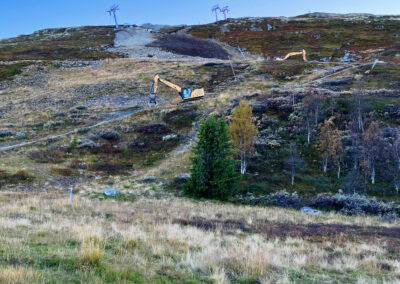

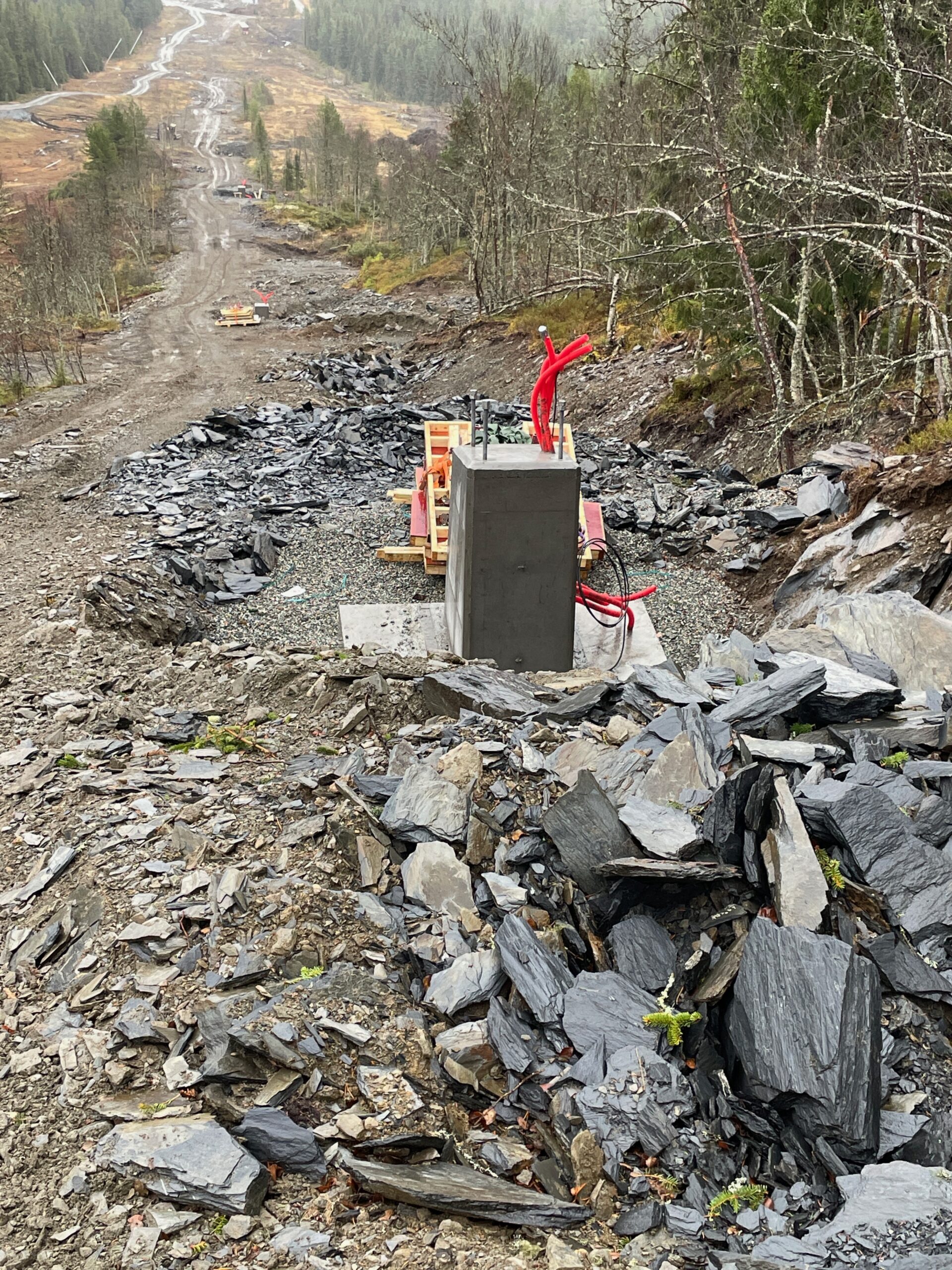

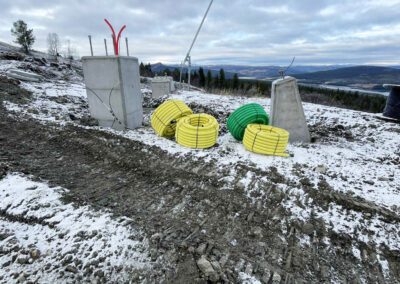

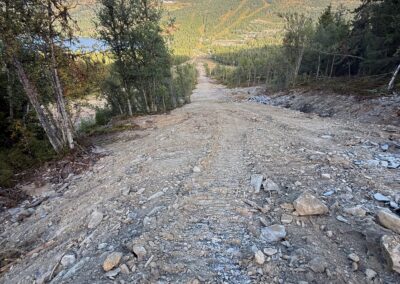

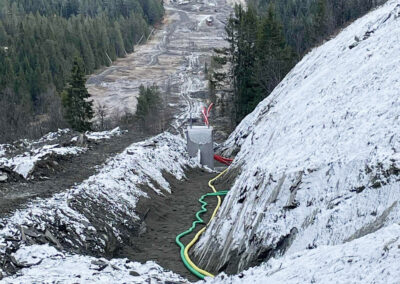

Støpearbeidene er ferdige ned til mast 11, inkludert fem fundamenter i vinkel. Kabelgrøft og arrondering er fullført i heistraseen og den røde nedfarten ned til vinkel. Arbeidet med trekking av kabler fra toppen er i gang, og de to siste mastene er ferdig gravd ut og avrettet.

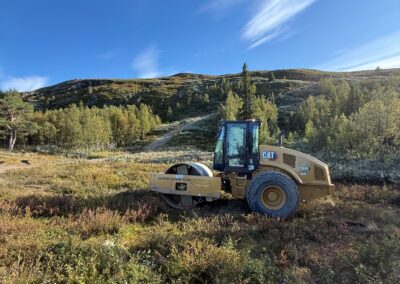

Alt går etter planen, og grunnarbeidene nærmer seg ferdigstillelse.

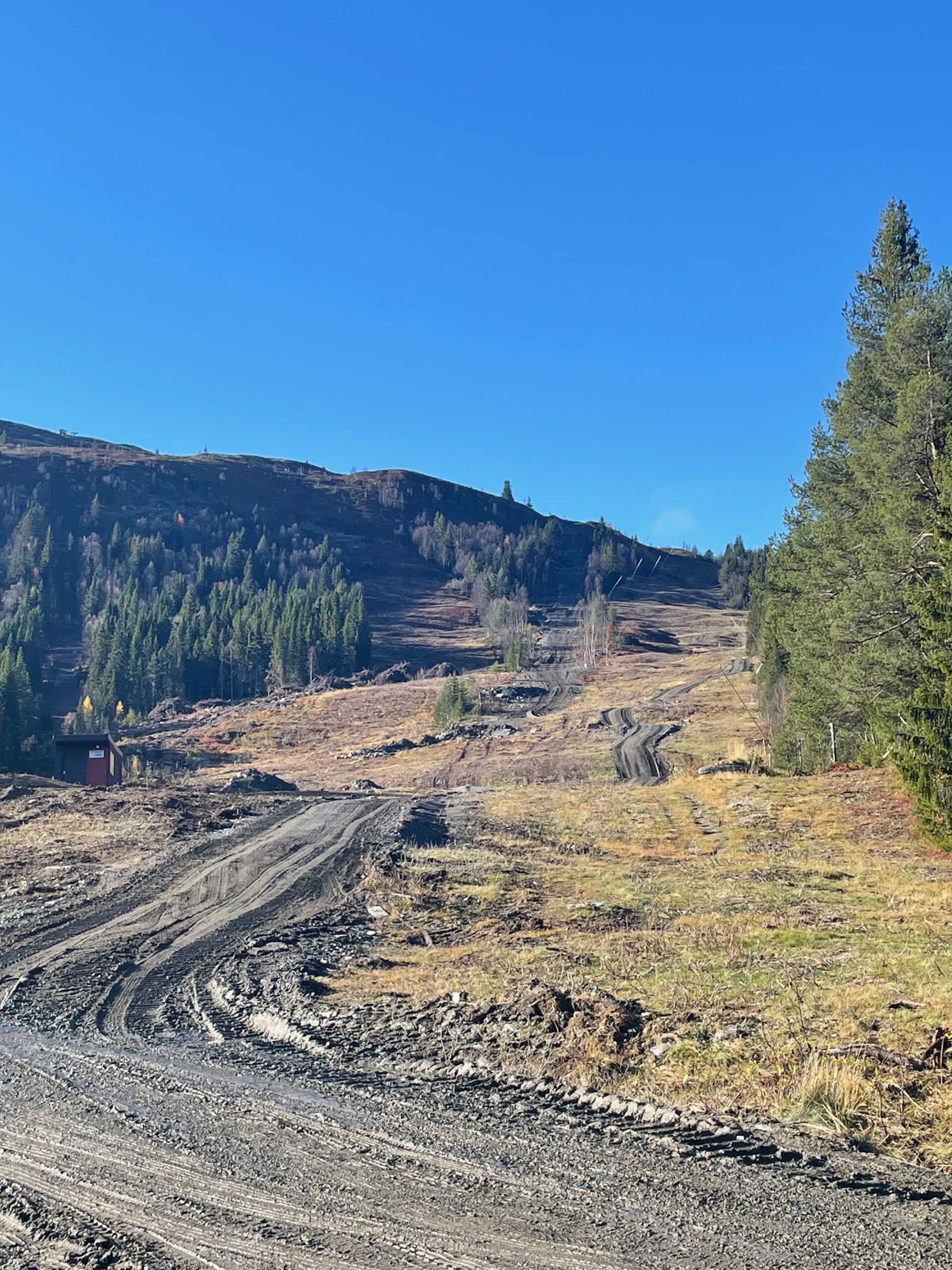

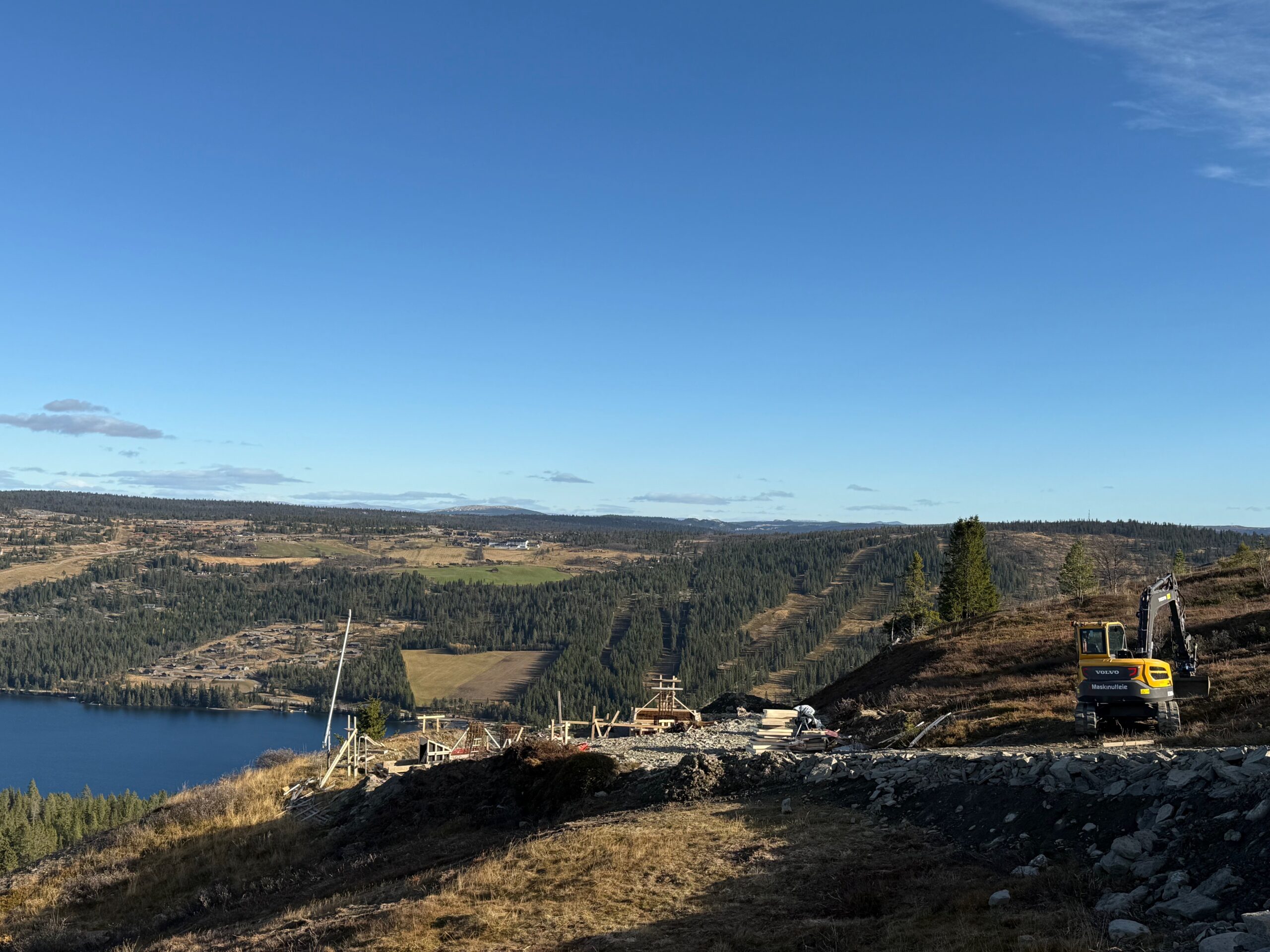

Arbeidet i Valsfjell går som planlagt

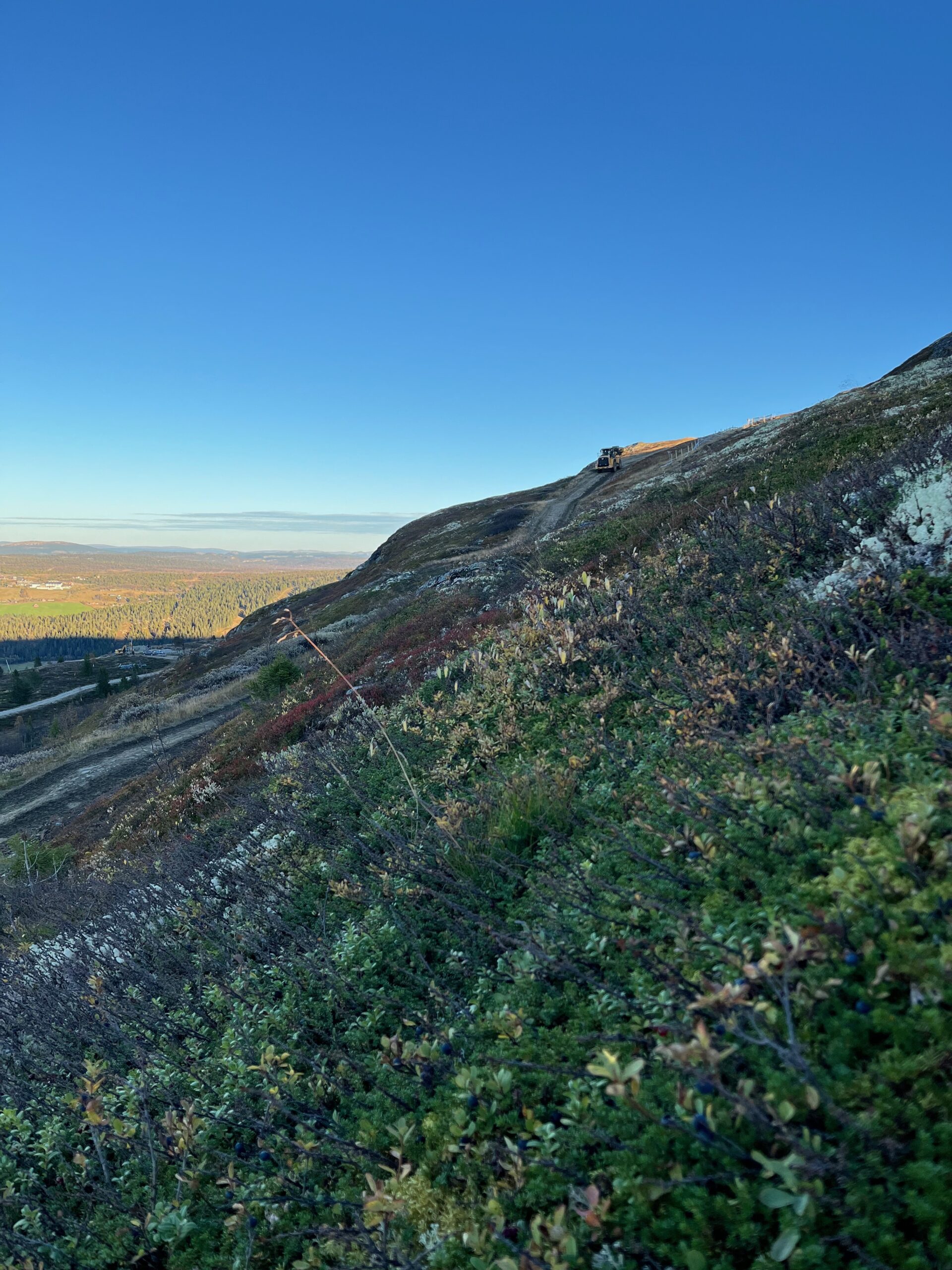

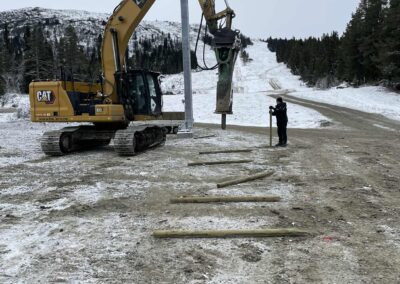

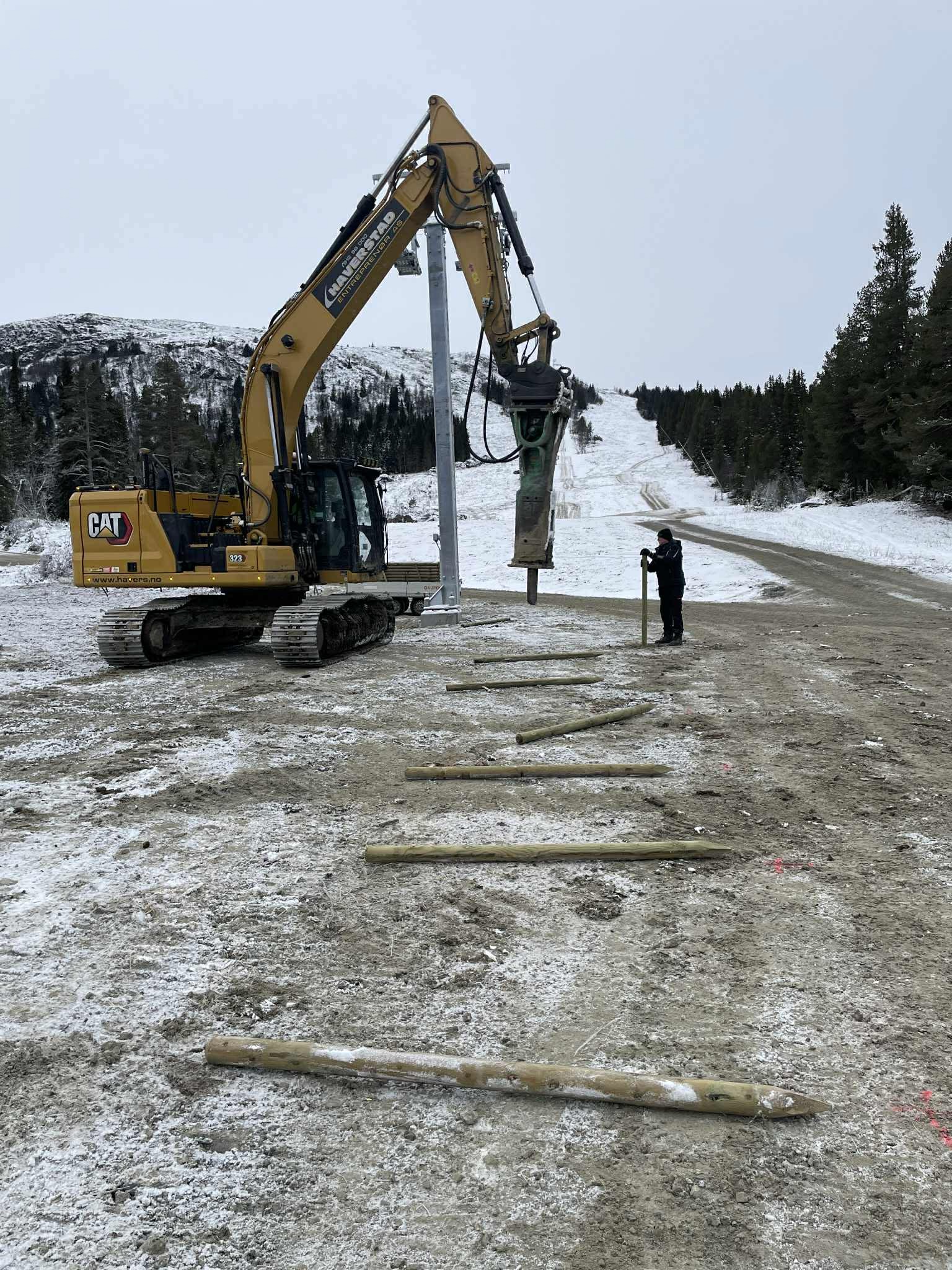

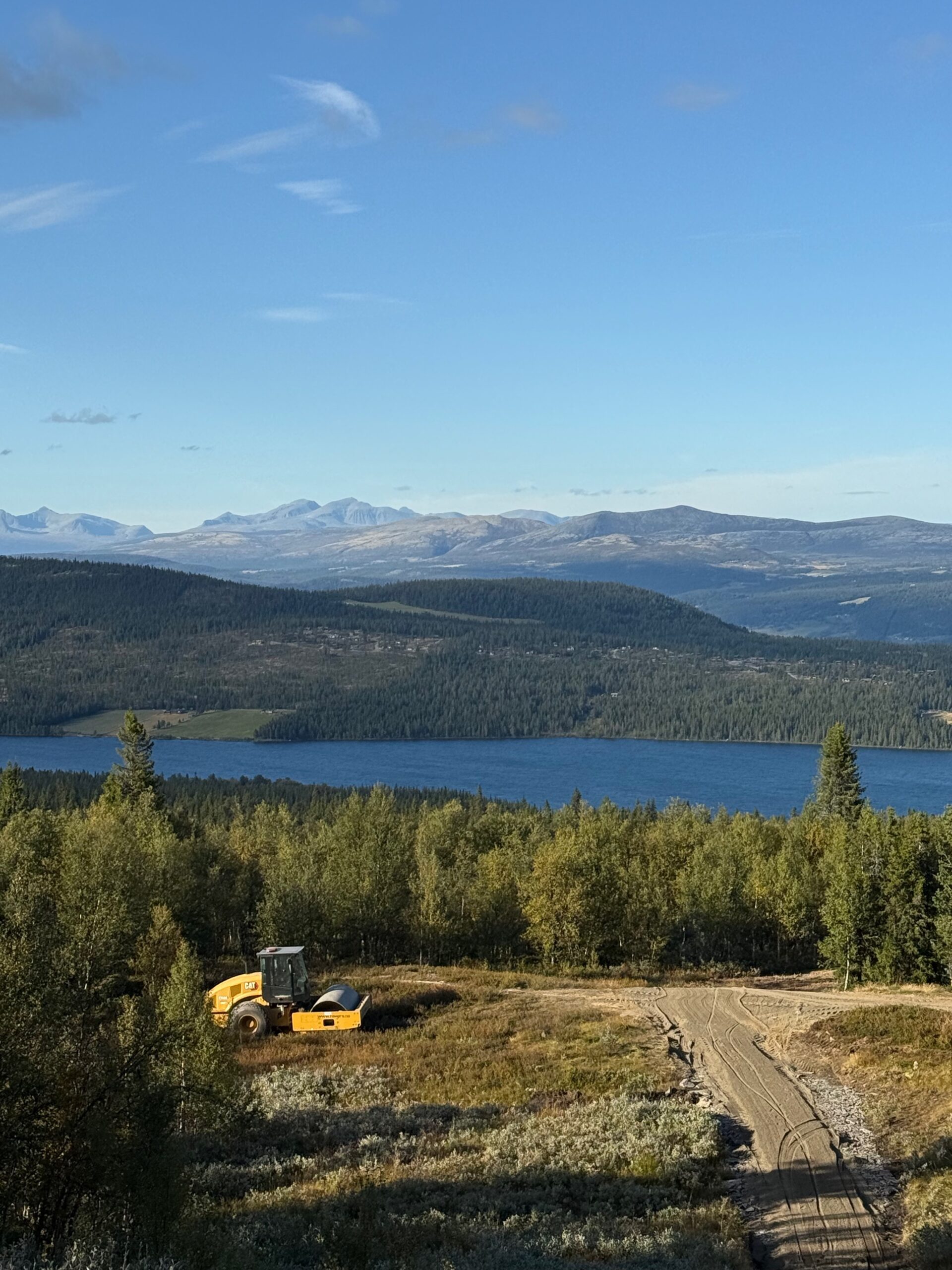

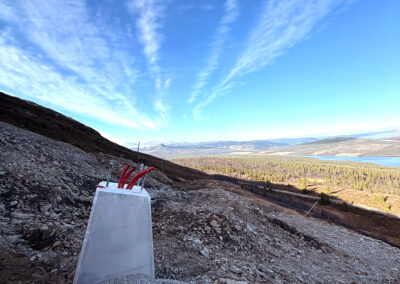

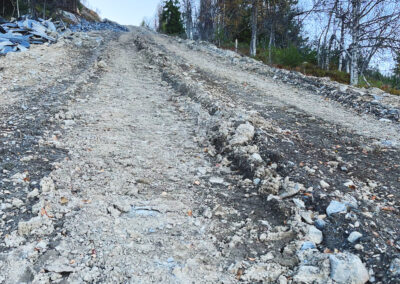

Det er nå ferdig gravd og avrettet for mastefundamenter helt ned til mast 2, og betongarbeidene er fullført ned til vinkel. Pigging og hovedarbeidet med heistrase og nedfarter nærmer seg ferdig, og arbeidet med kabelgrøft fra toppen og nedover startet denne uka.

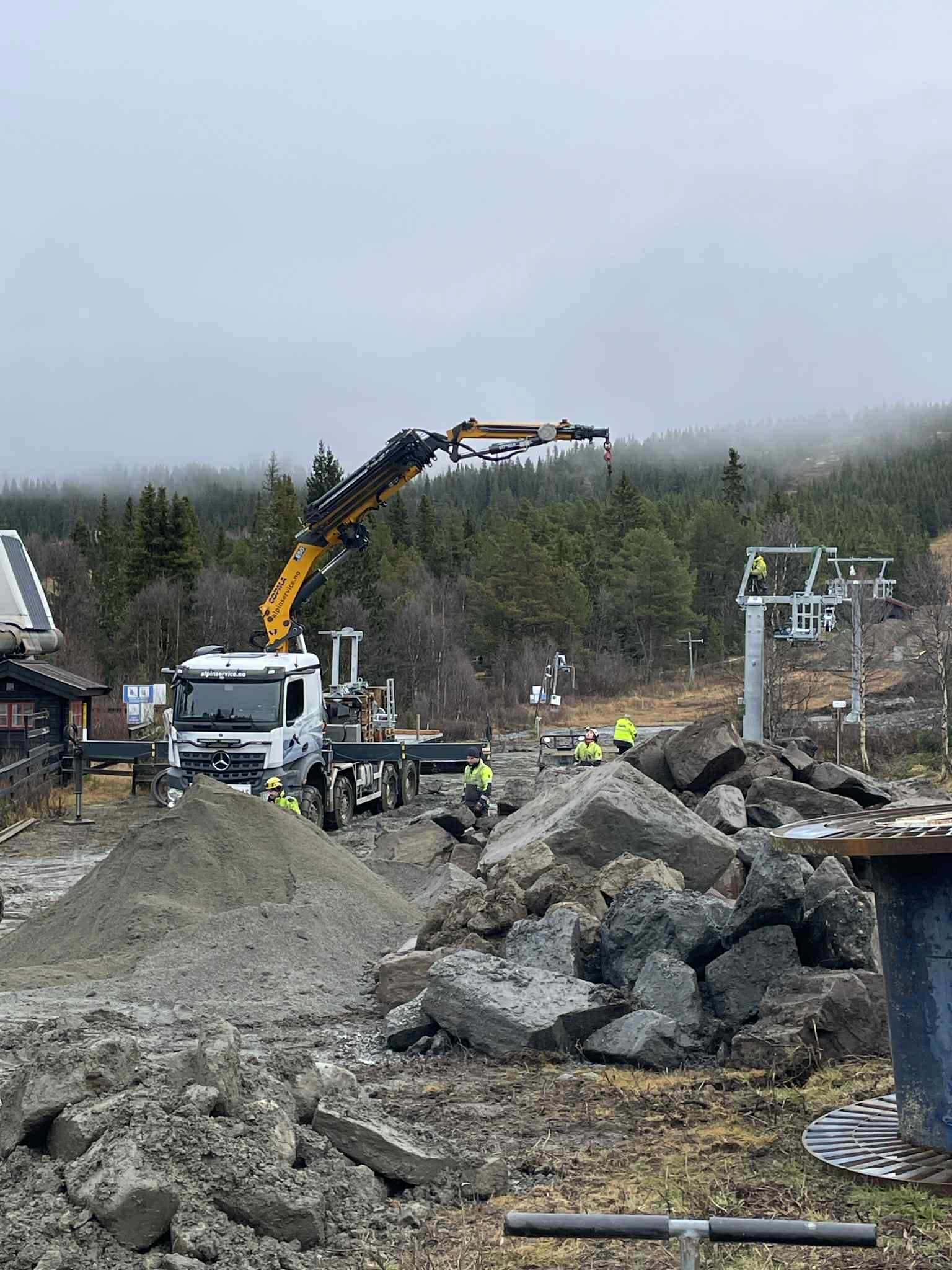

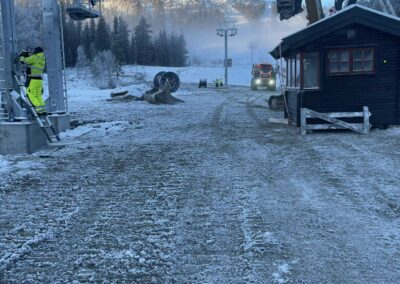

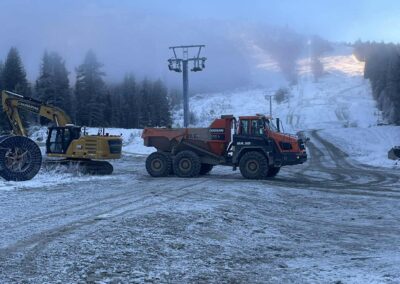

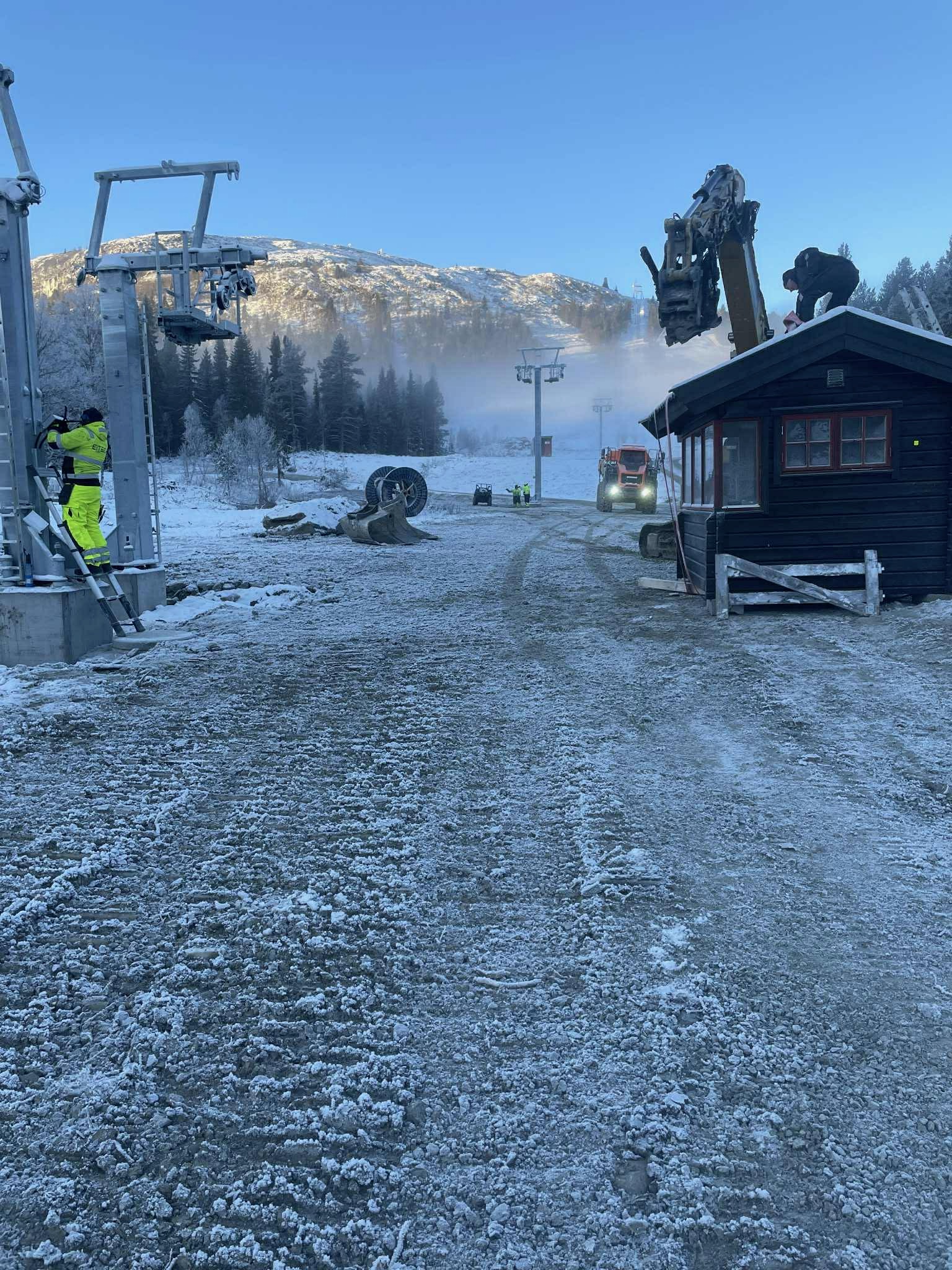

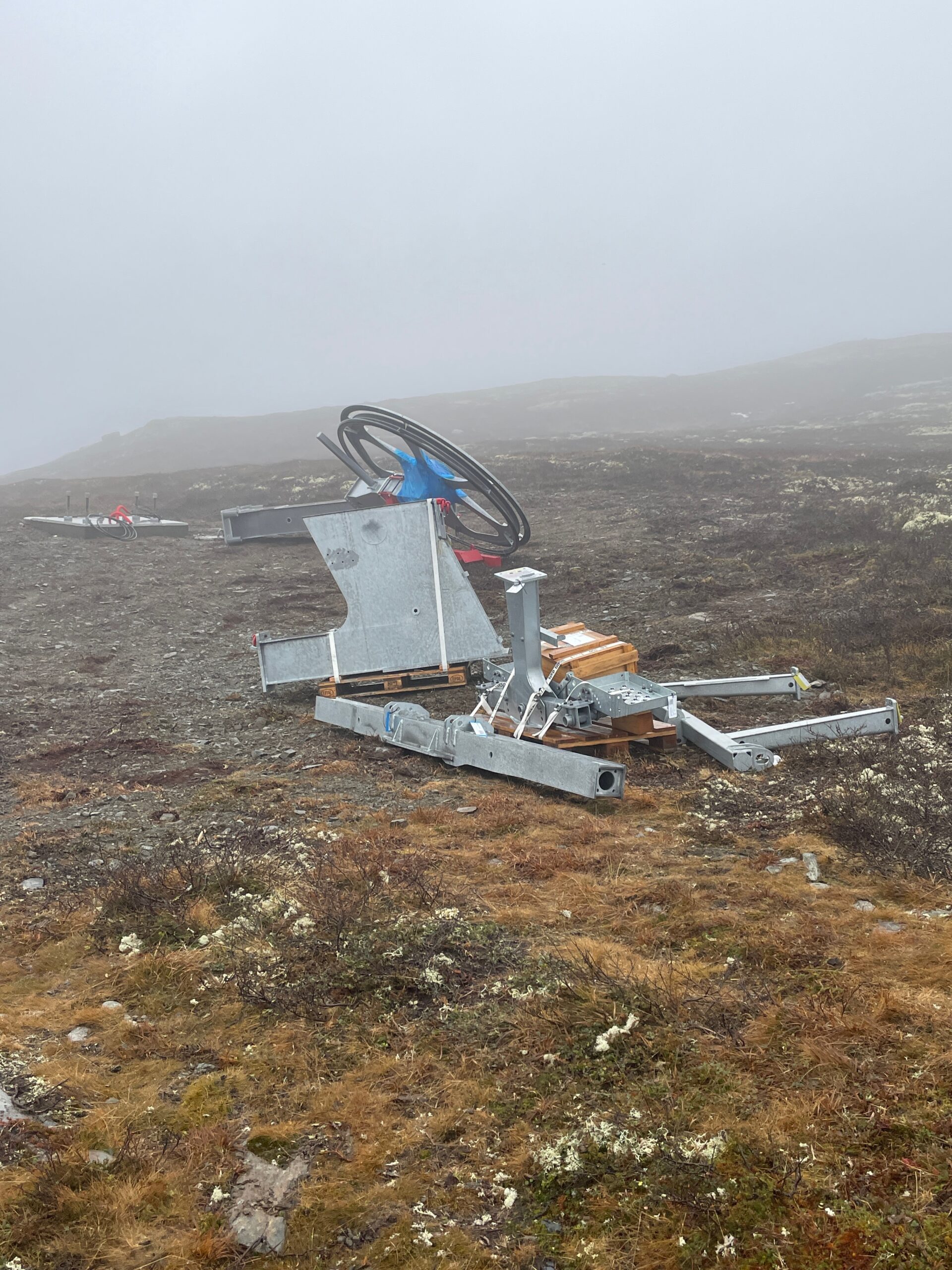

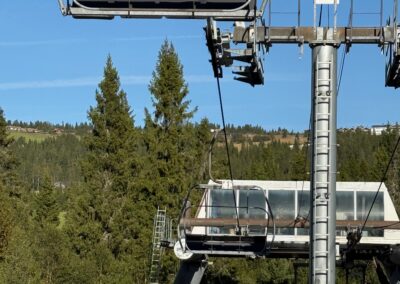

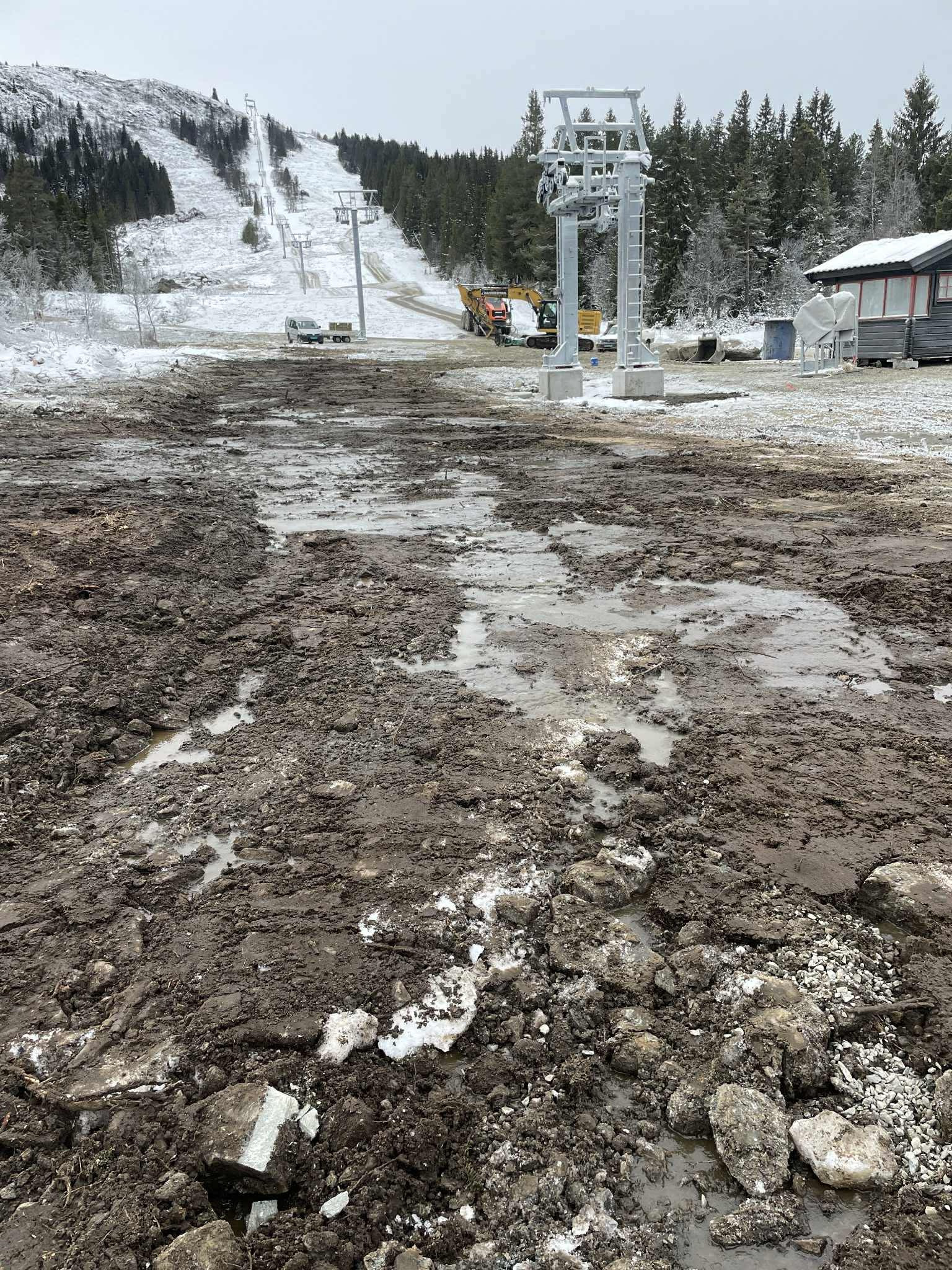

Den gamle stolheisen er nede

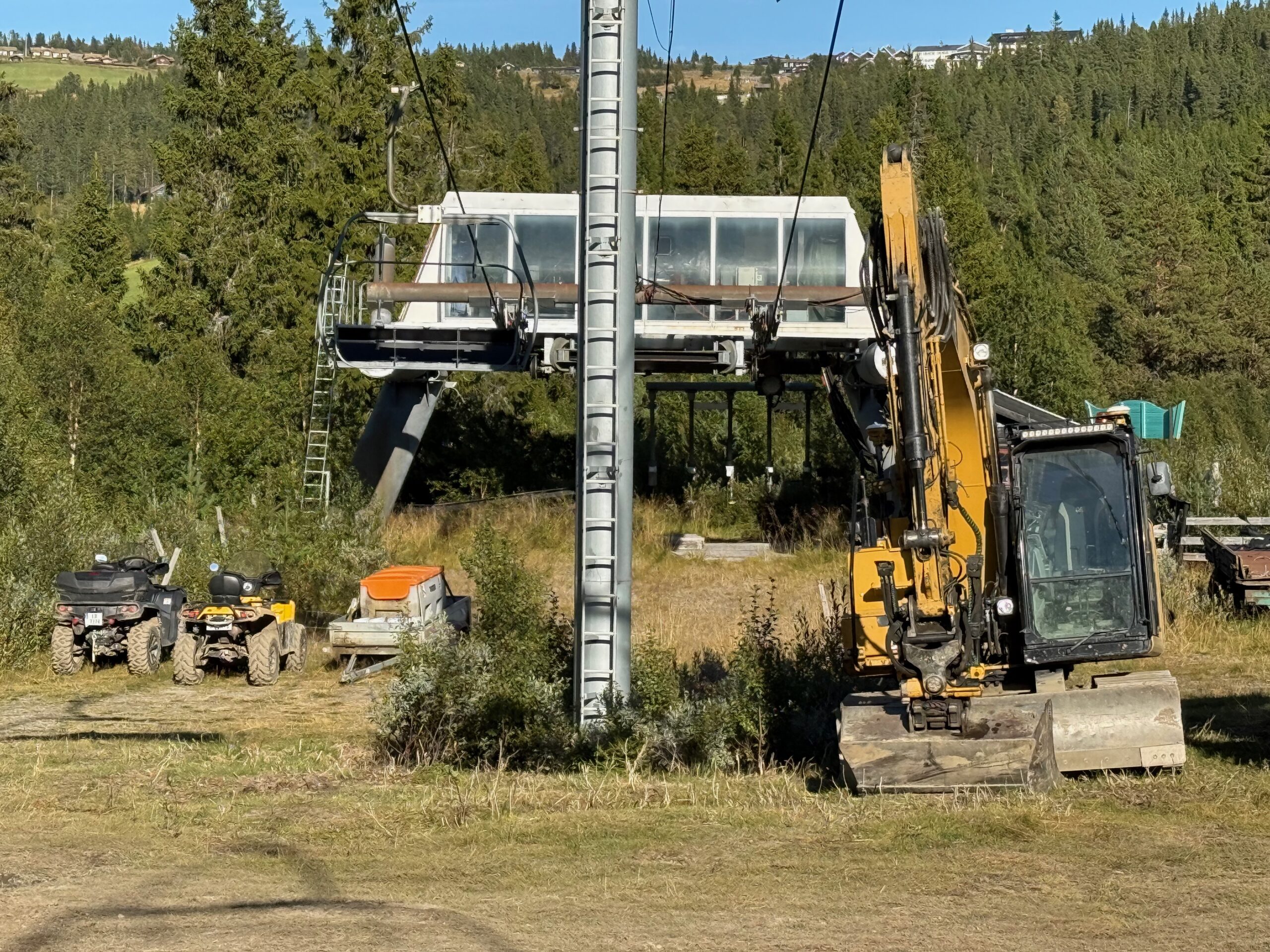

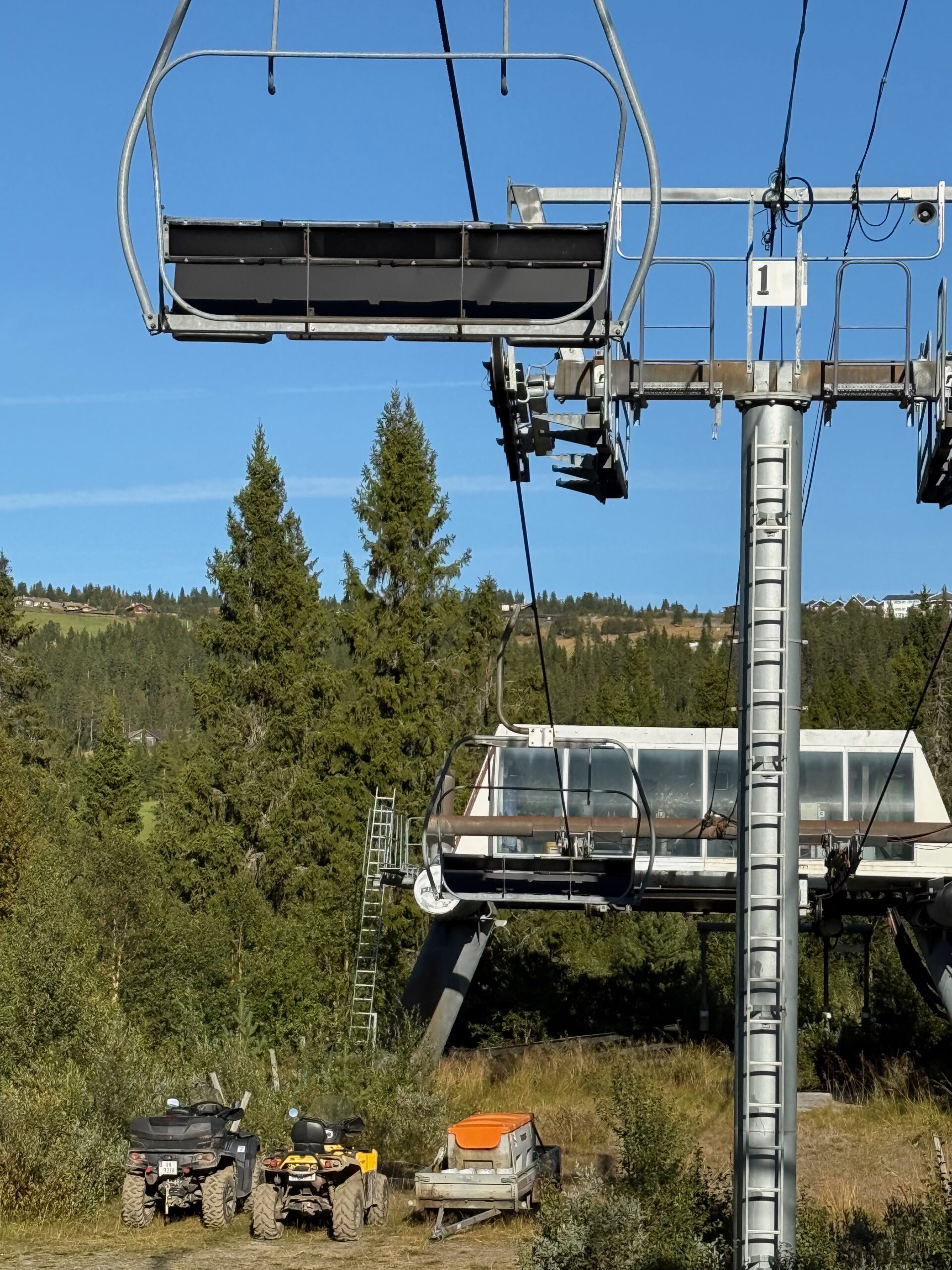

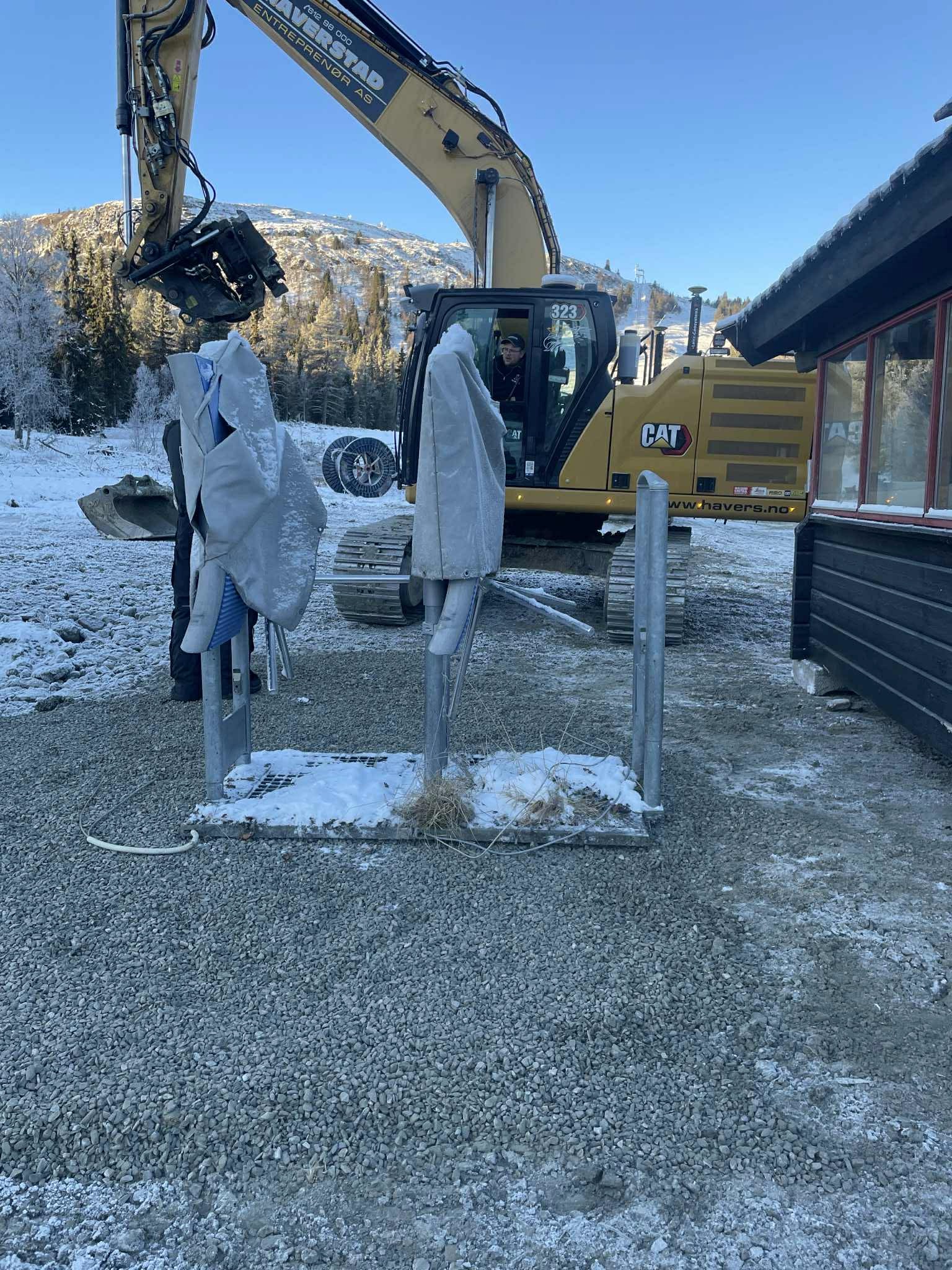

Arbeidet med å demontere den gamle stolheisen i Valsfjell er nå gjennomført. Stolheisen har vært en del av anlegget i nesten 40 år, men blir nå erstattet av ny T-krokheis som vil gi bedre kapasitet og driftssikkerhet.
Demonteringen har gått som planlagt, og området klargjøres nå for videre arbeid med den nye heisen. Dette markerer slutten på én epoke – og starten på en ny for Valsfjell.
